Baufortschritt

2025-05-22 - Impressionen von der Baustelle

Aufbau des Windparks Mandelsloh II

Bilder

20250222

125927

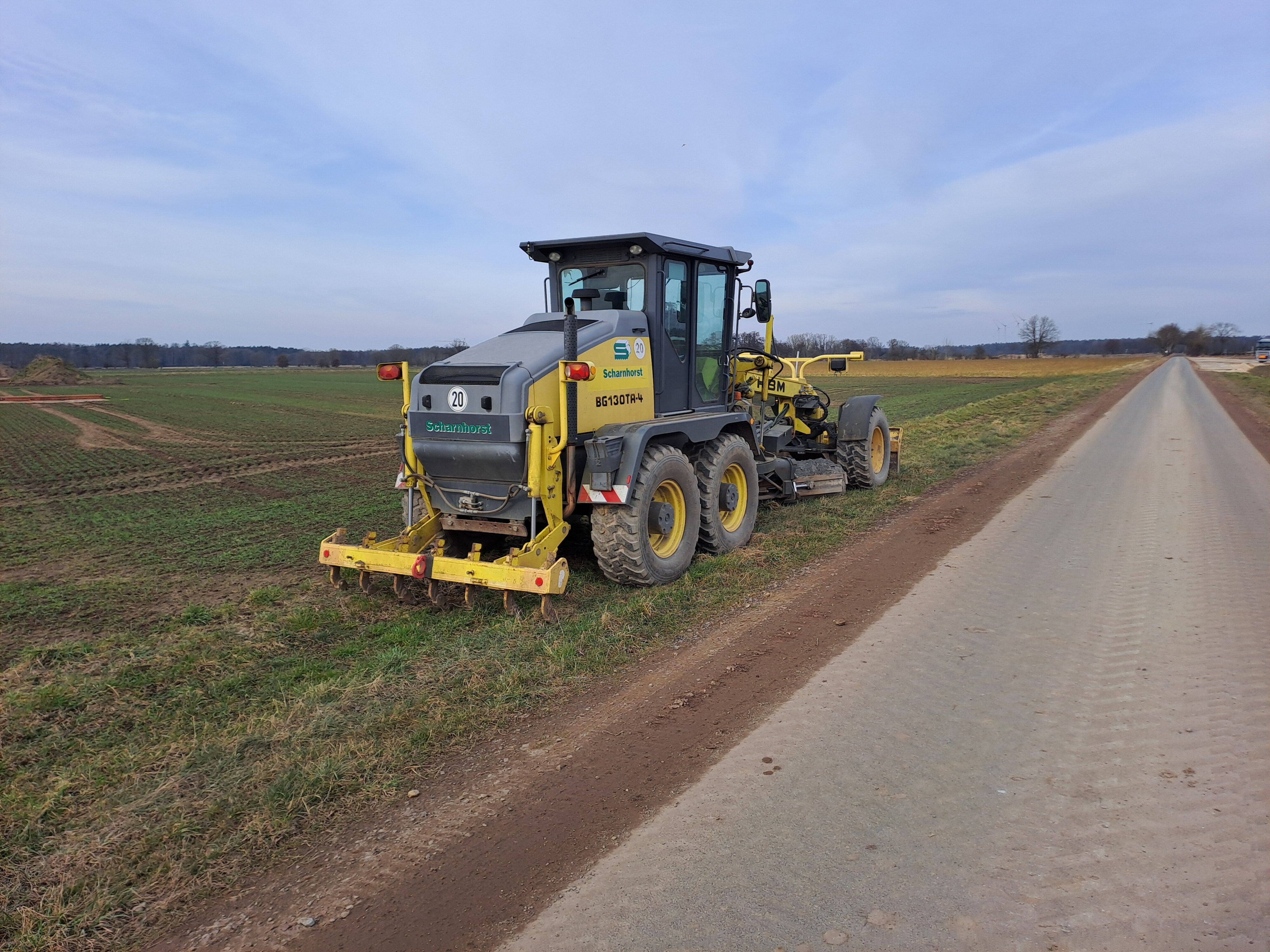

20250222

130622

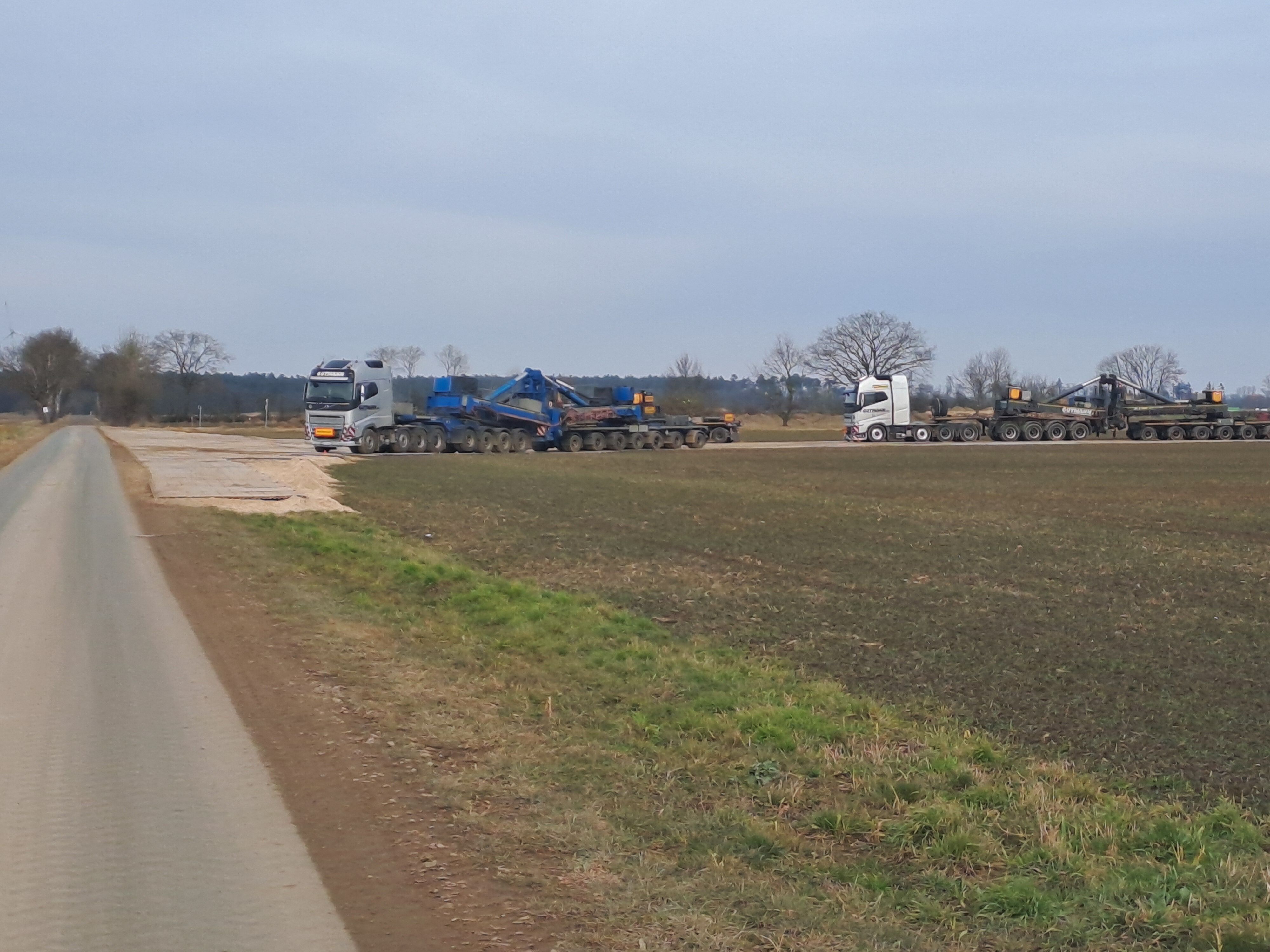

20250222

130656

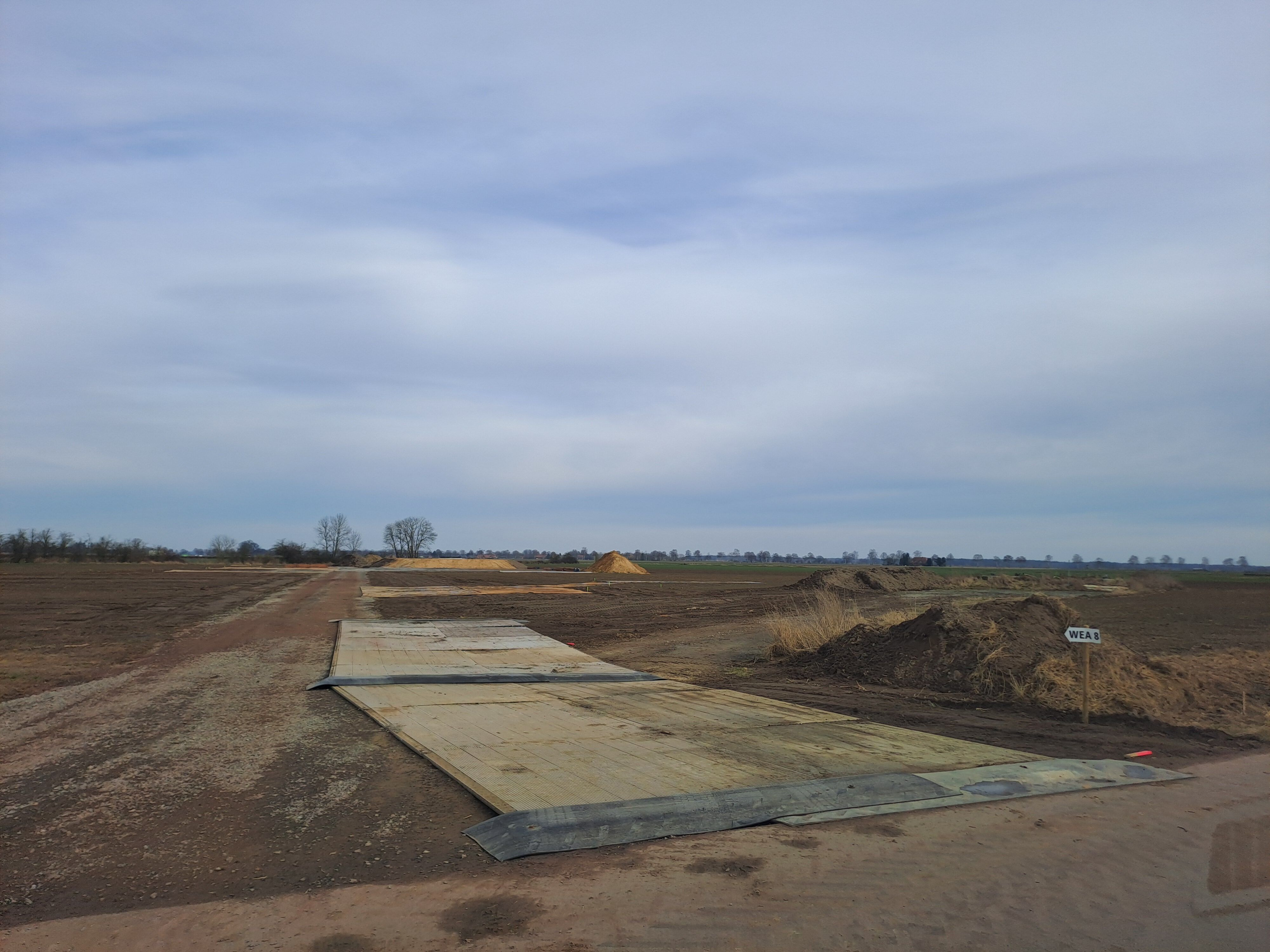

20250222

130818

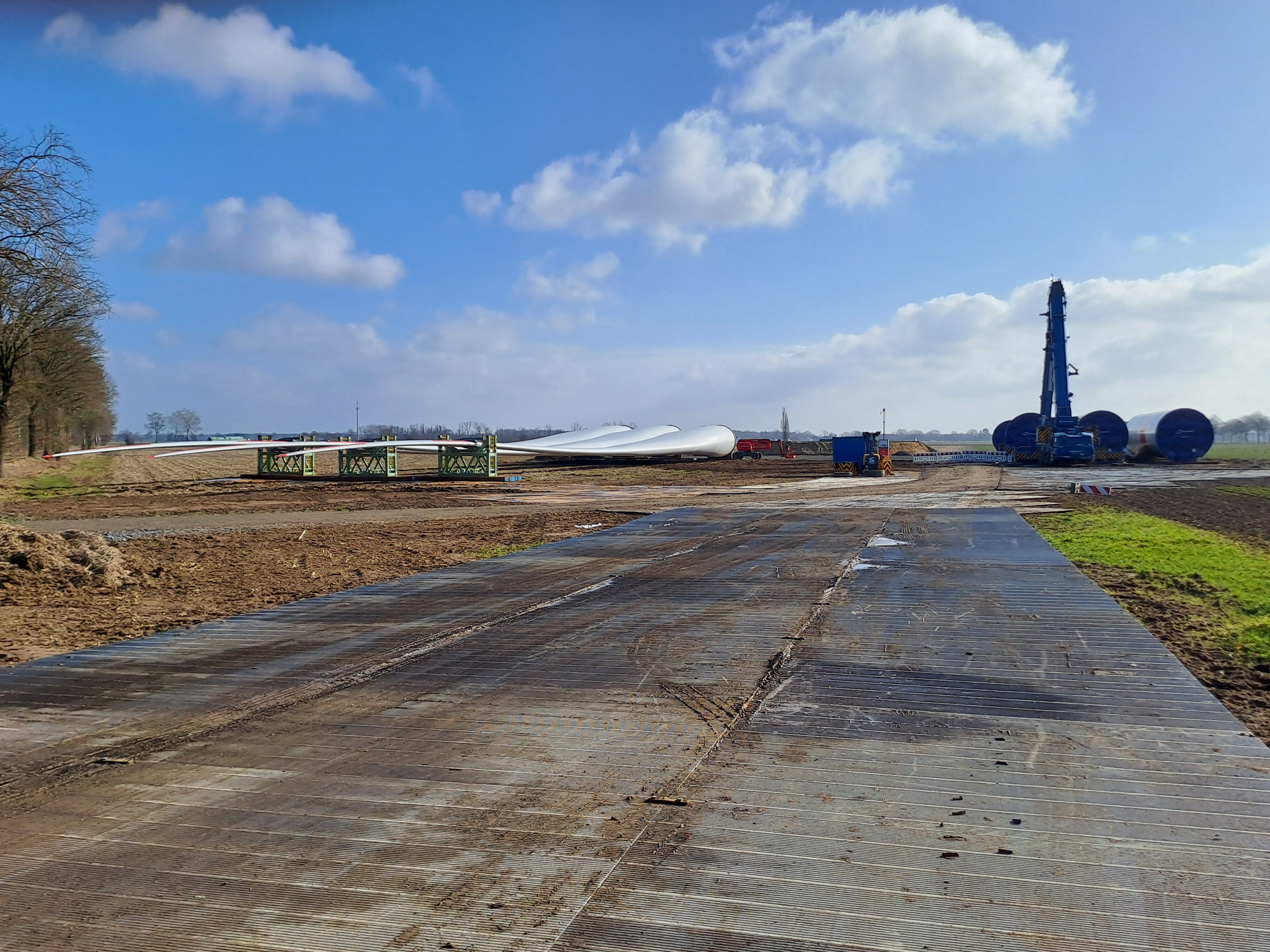

20250223

110132

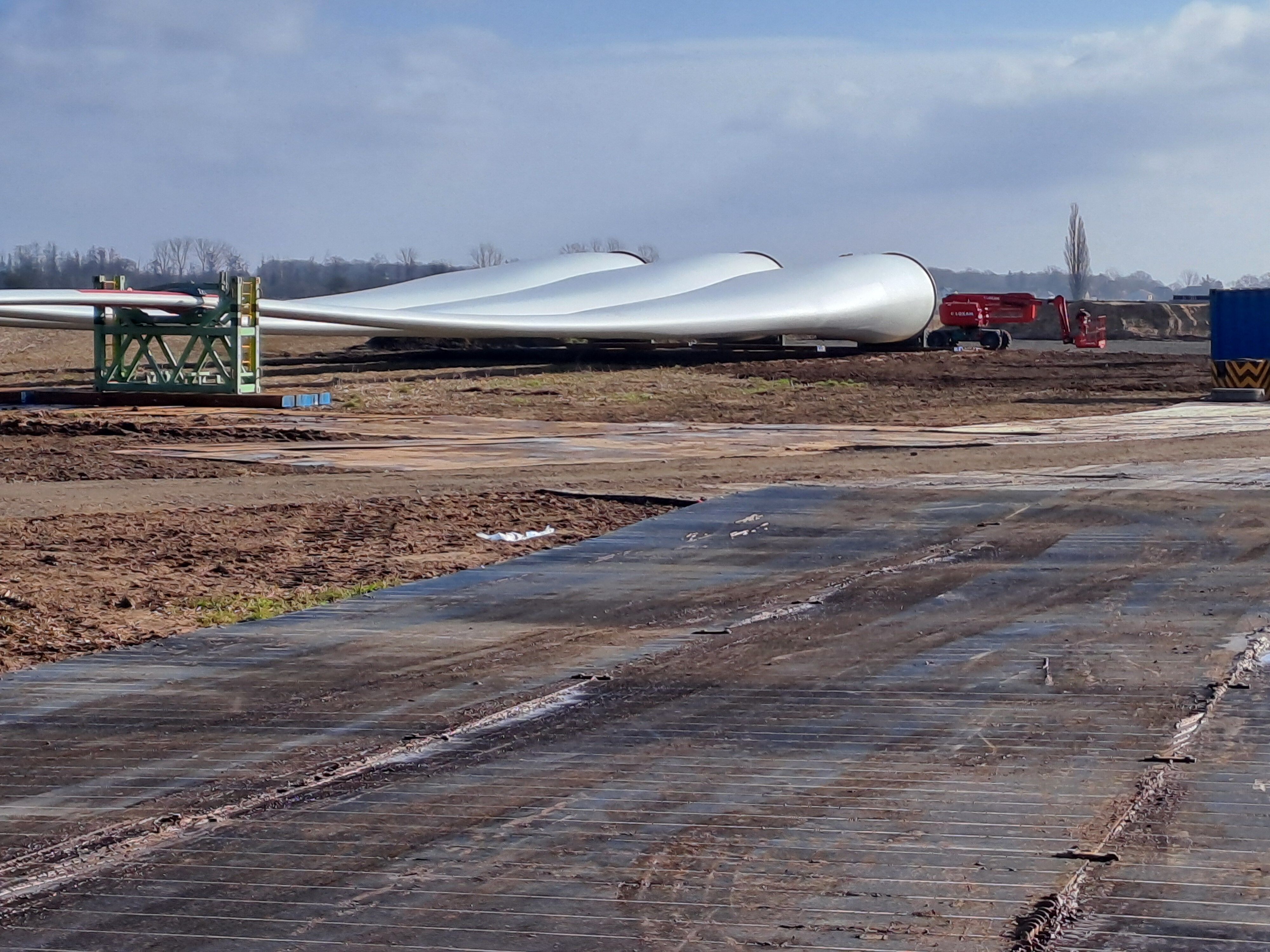

20250223

110204

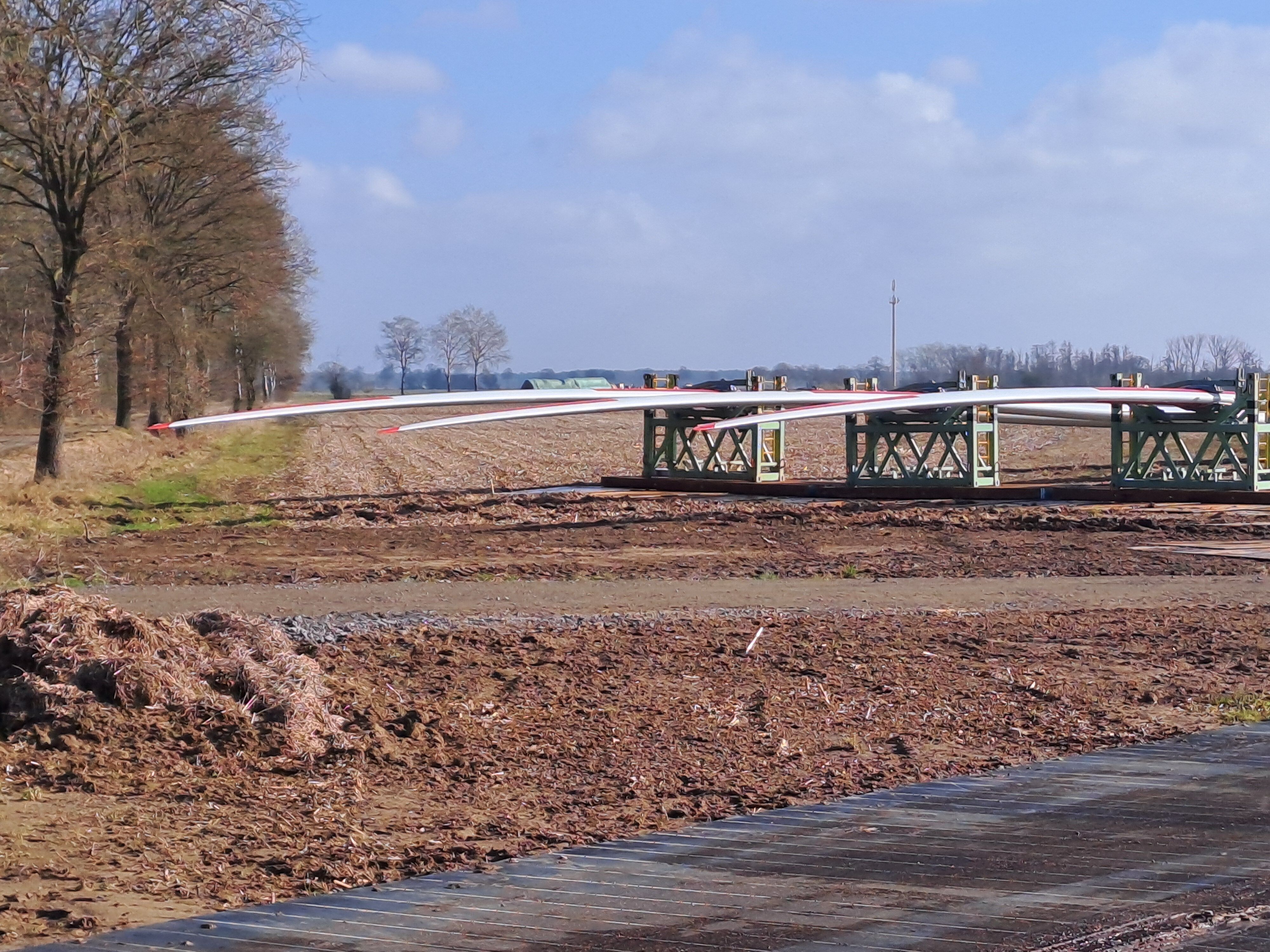

20250223

110210

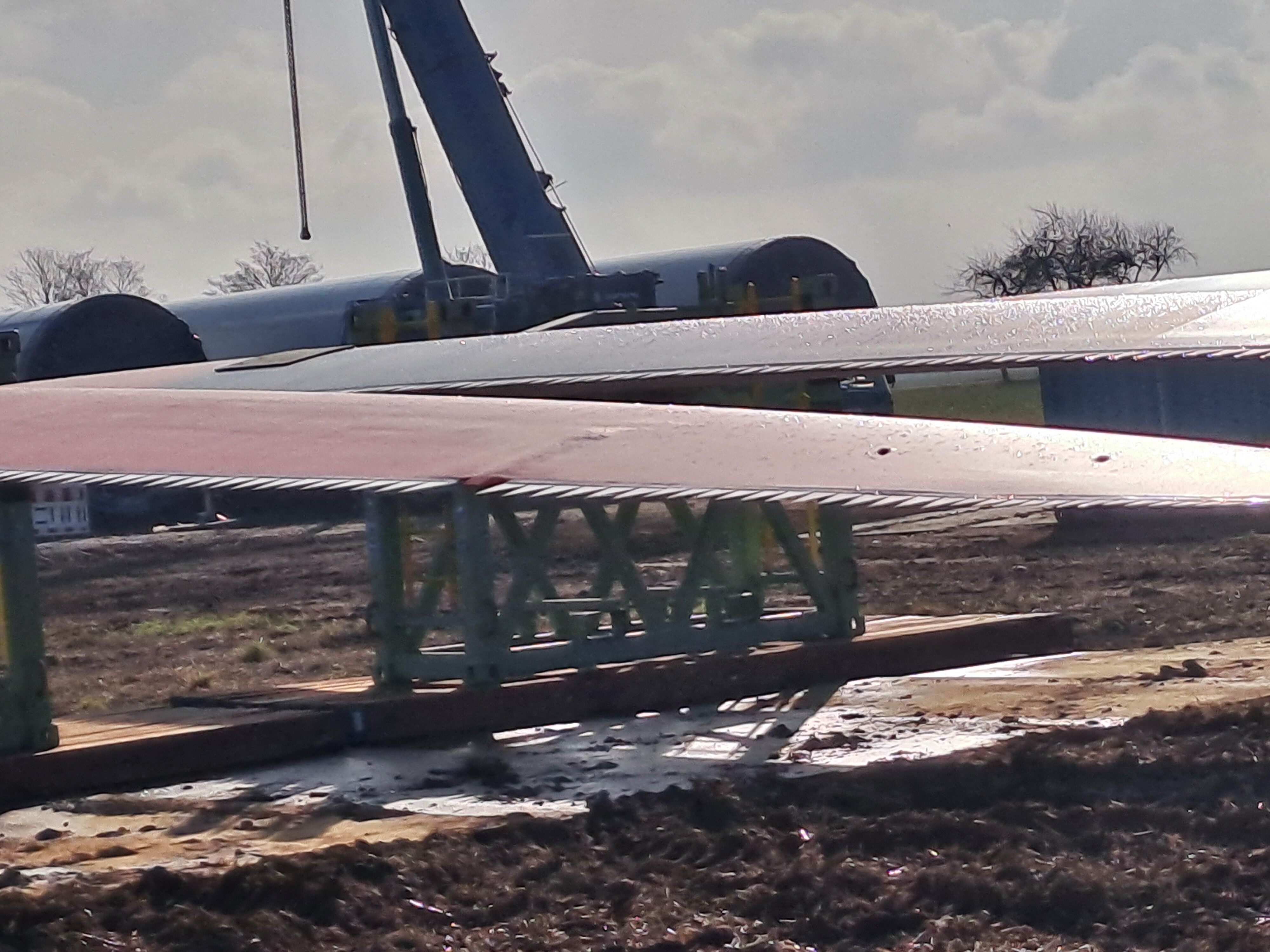

20250223

110408

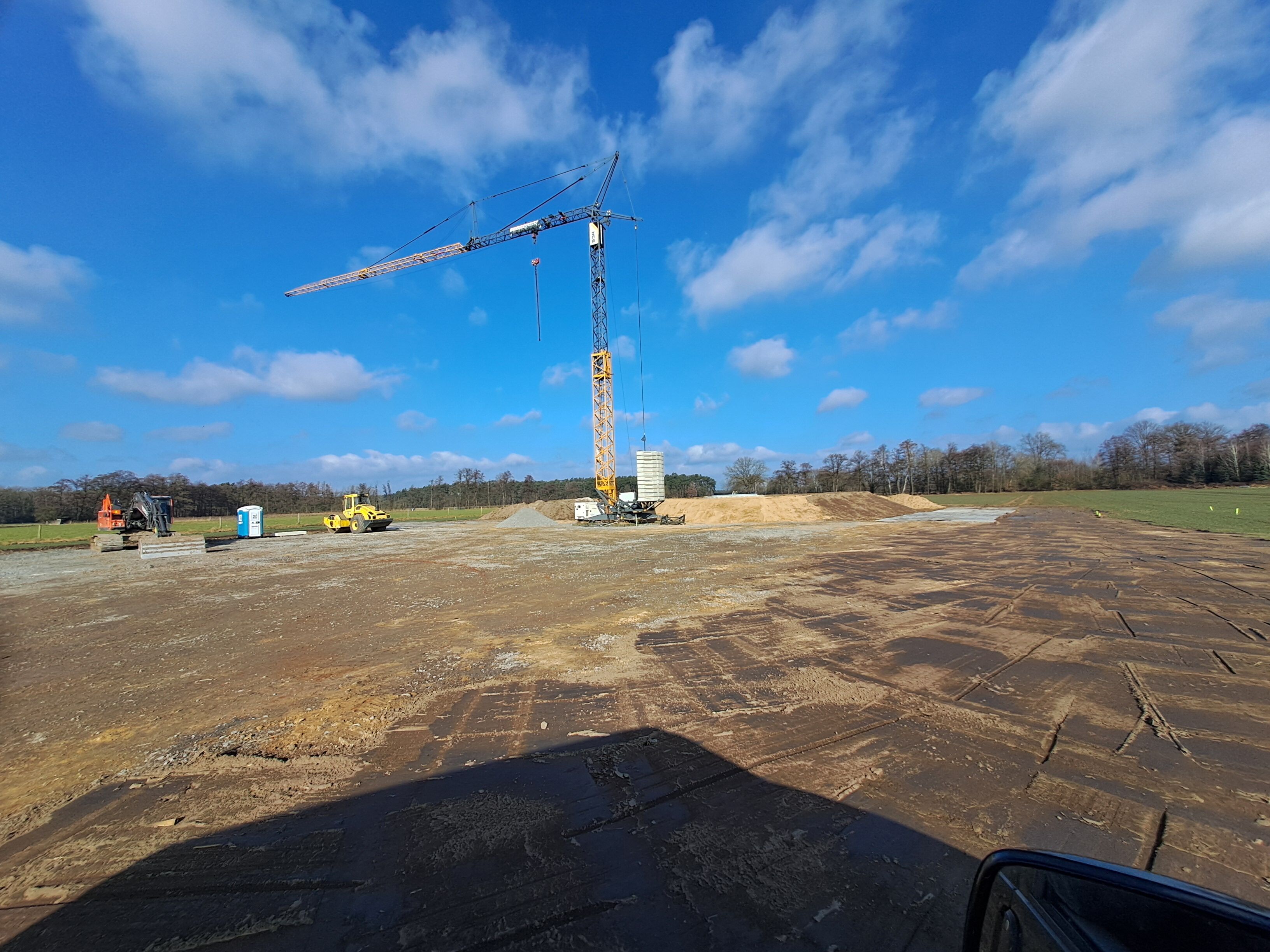

20250223

110936

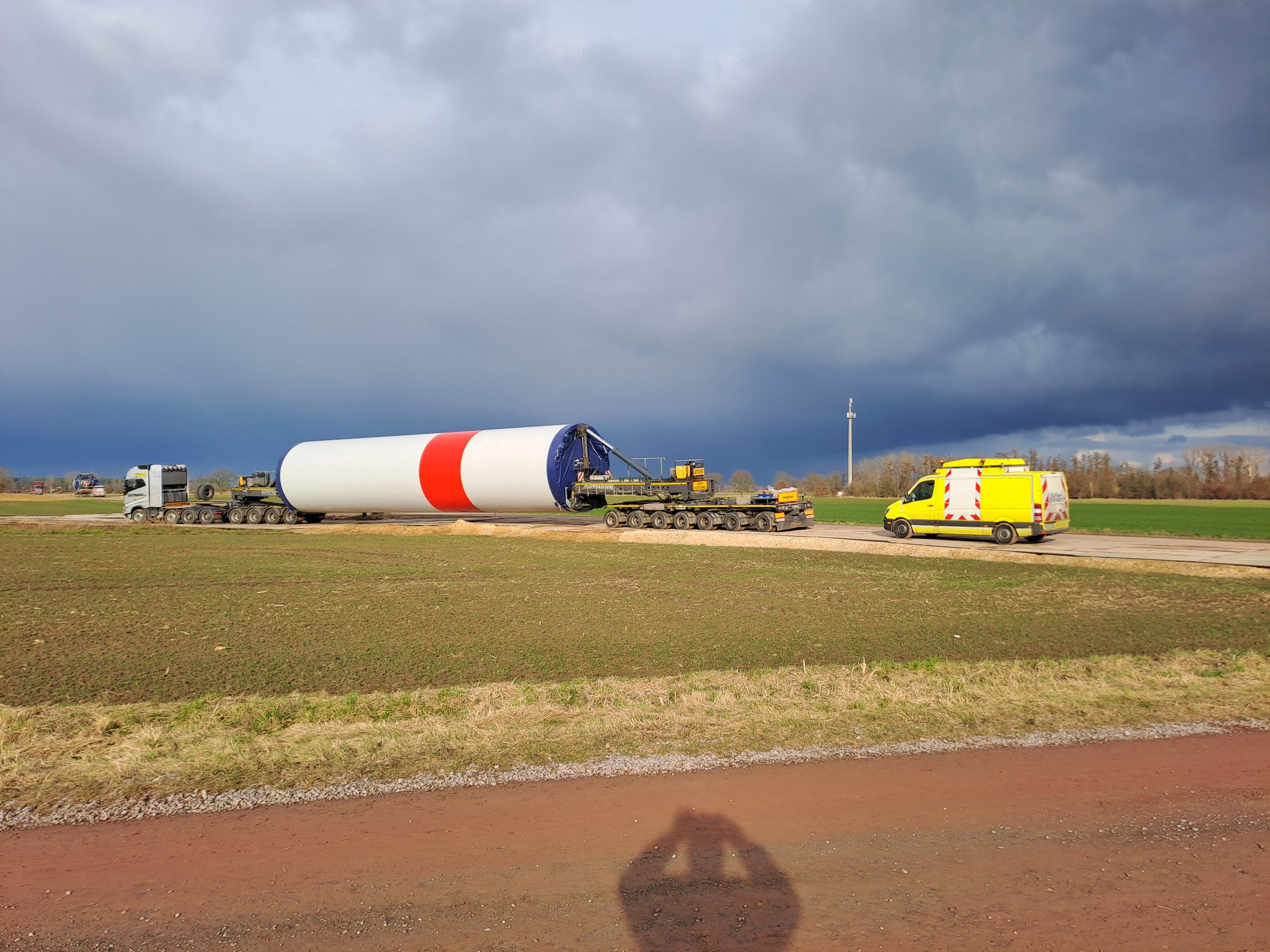

20250227

152828

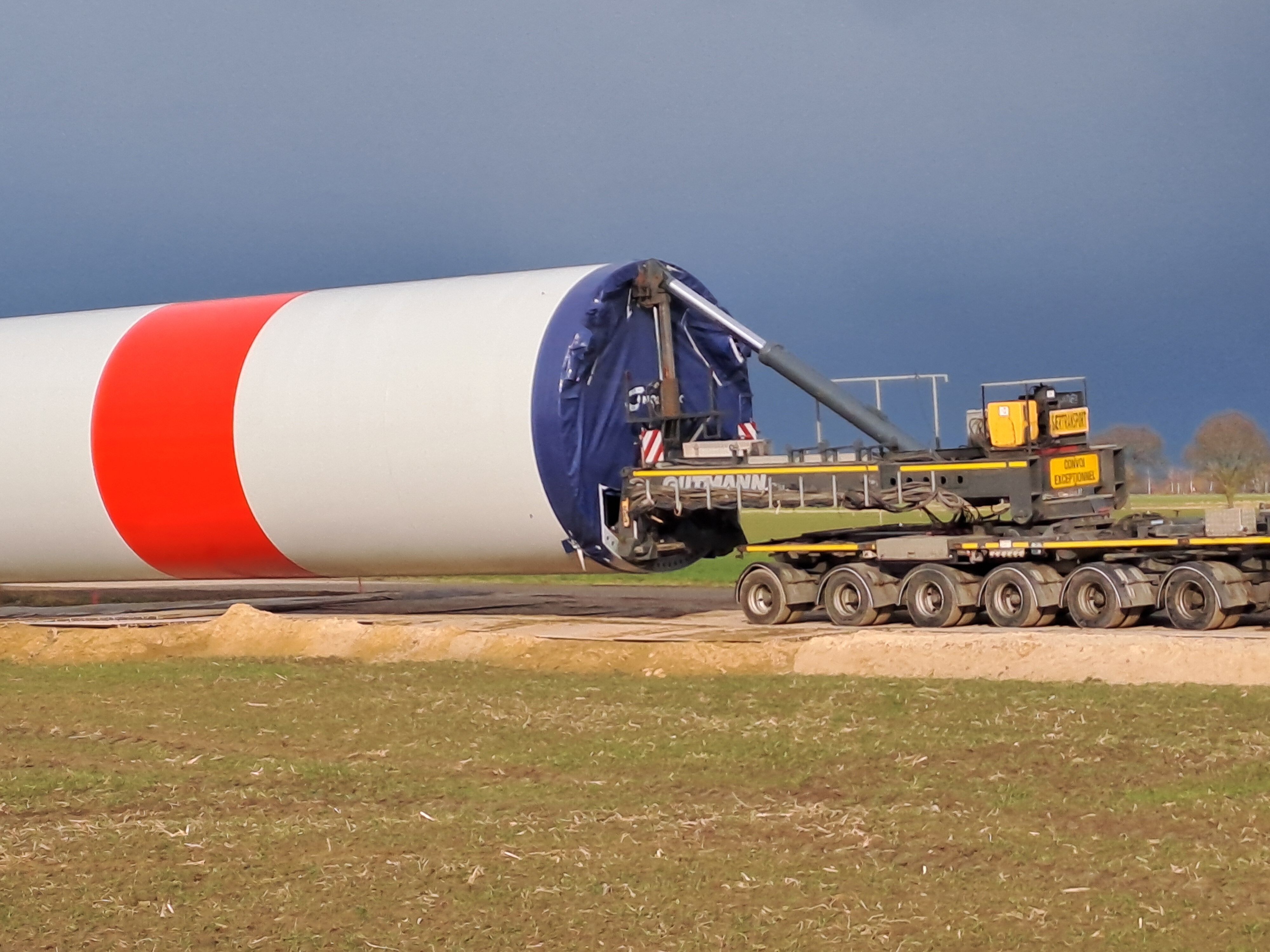

20250227

152835

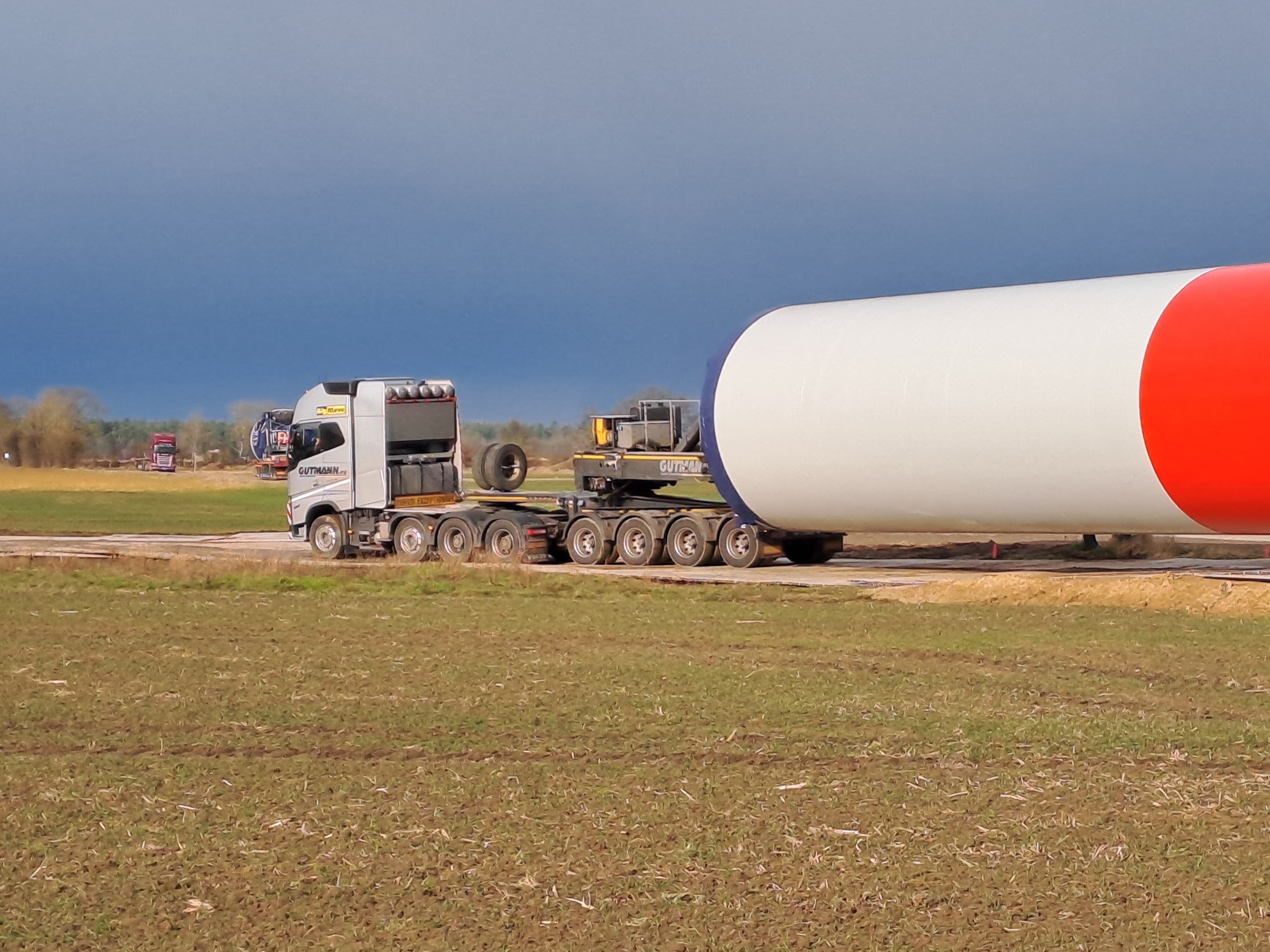

20250227

152841

20250227

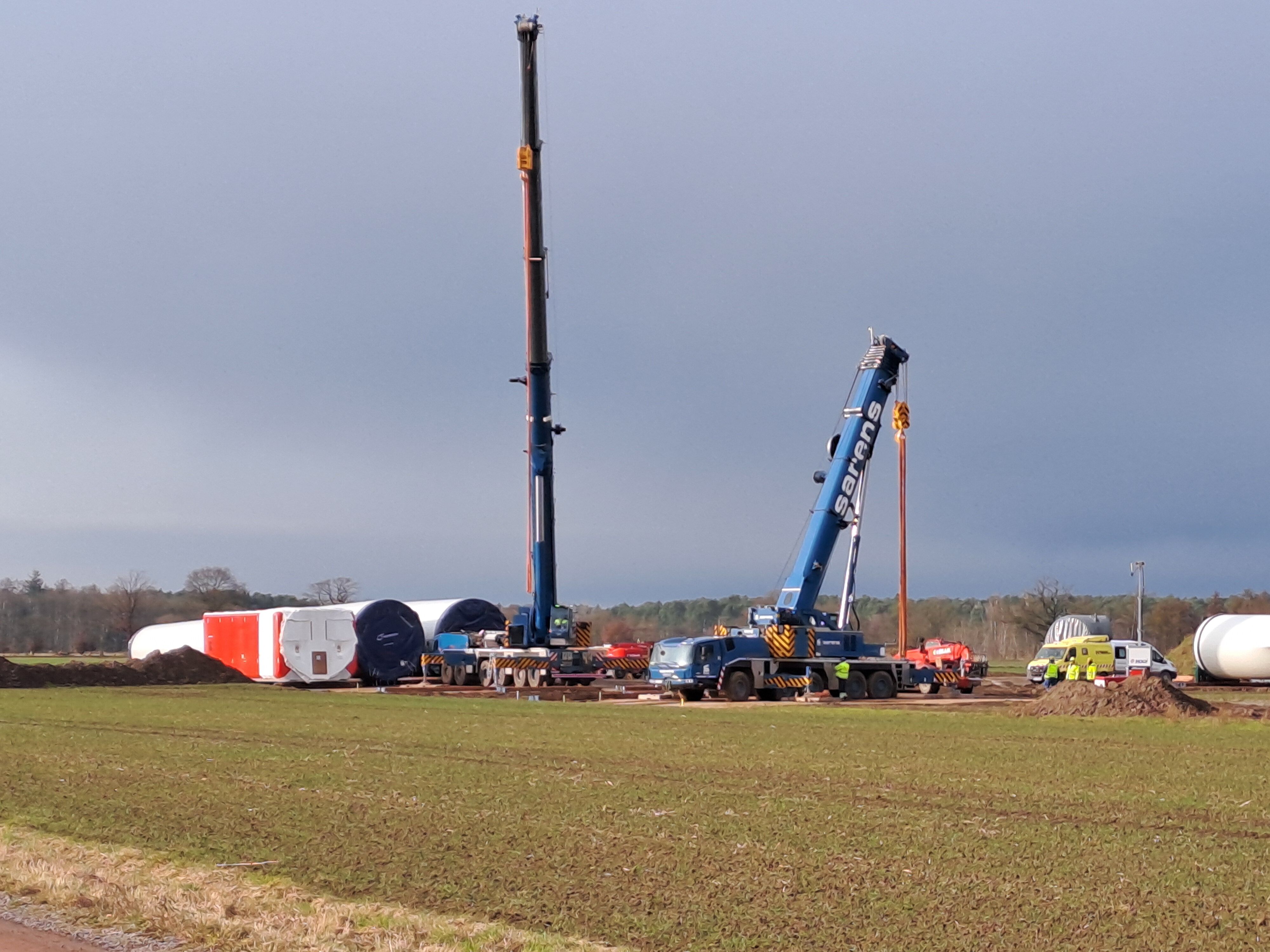

152849

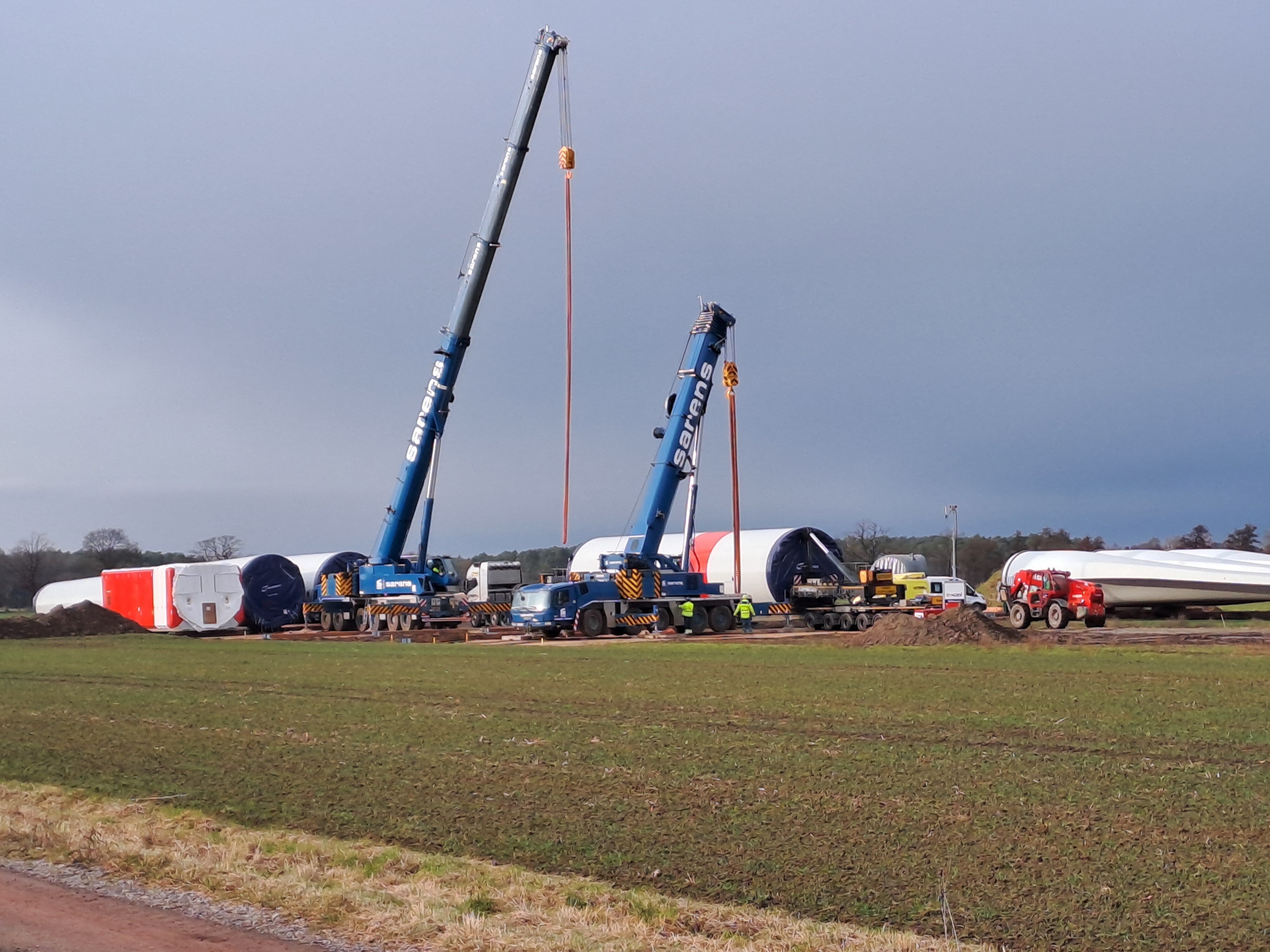

20250227

153100

20250227

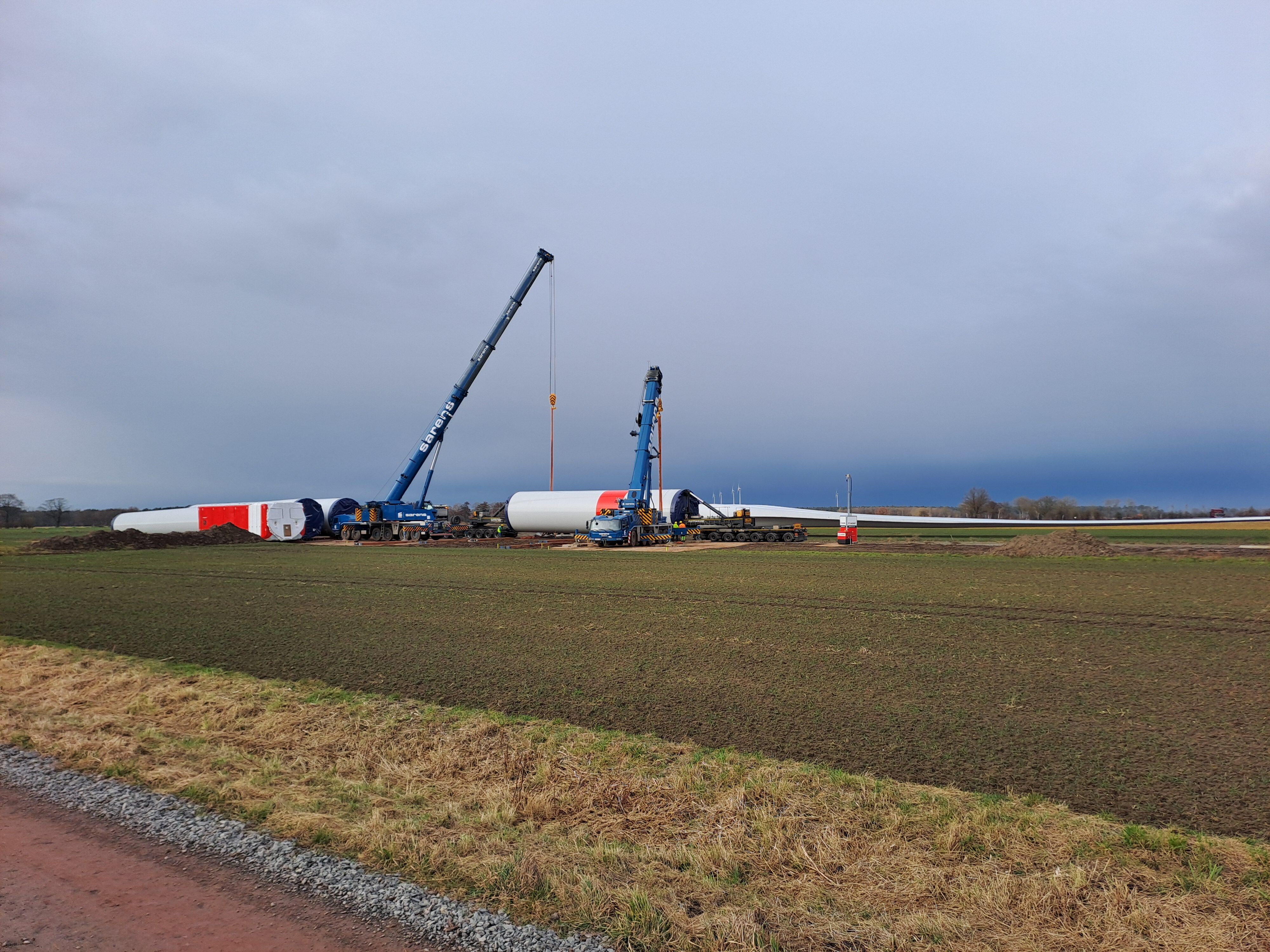

153417

20250227

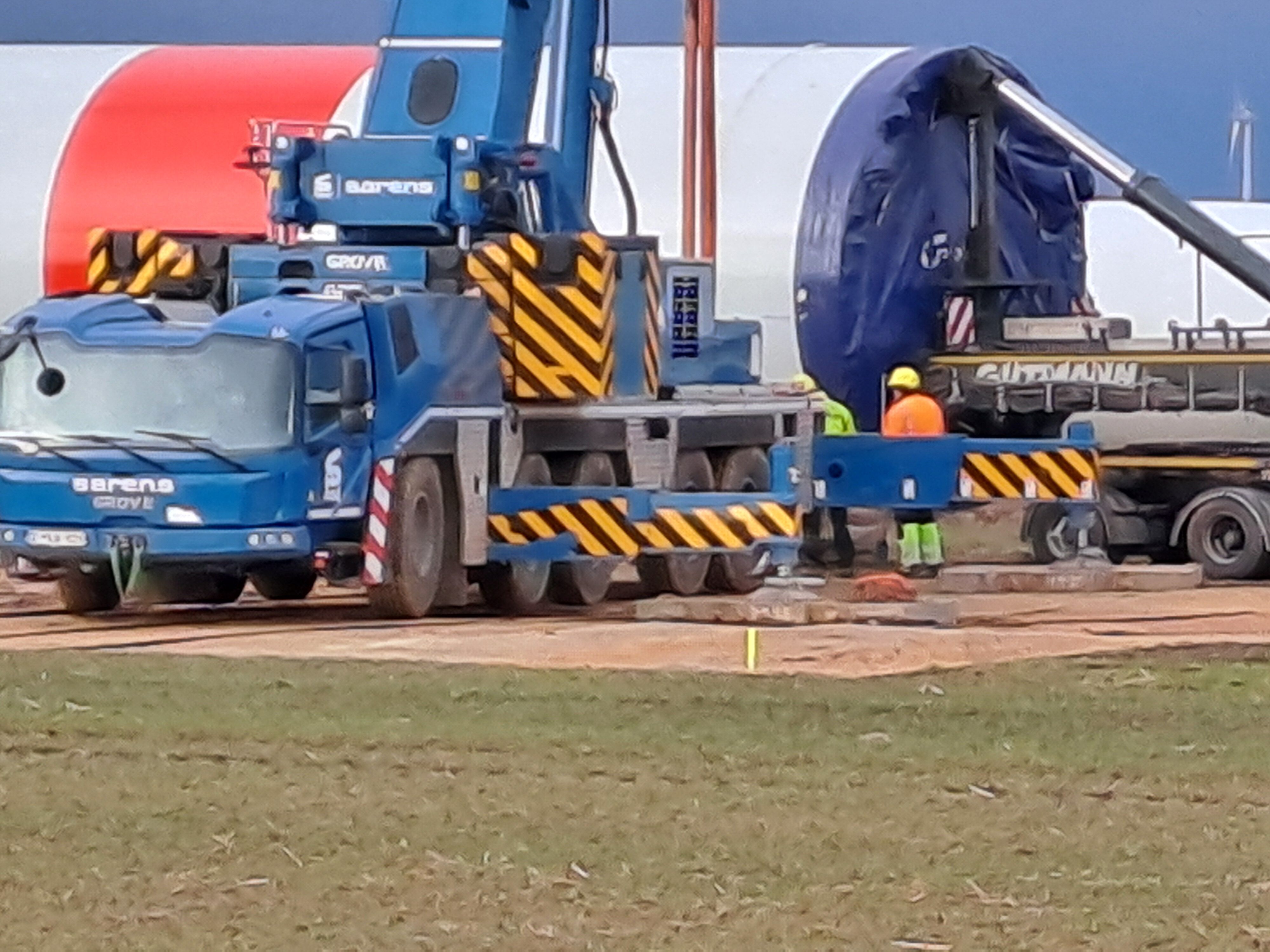

153424

20250227

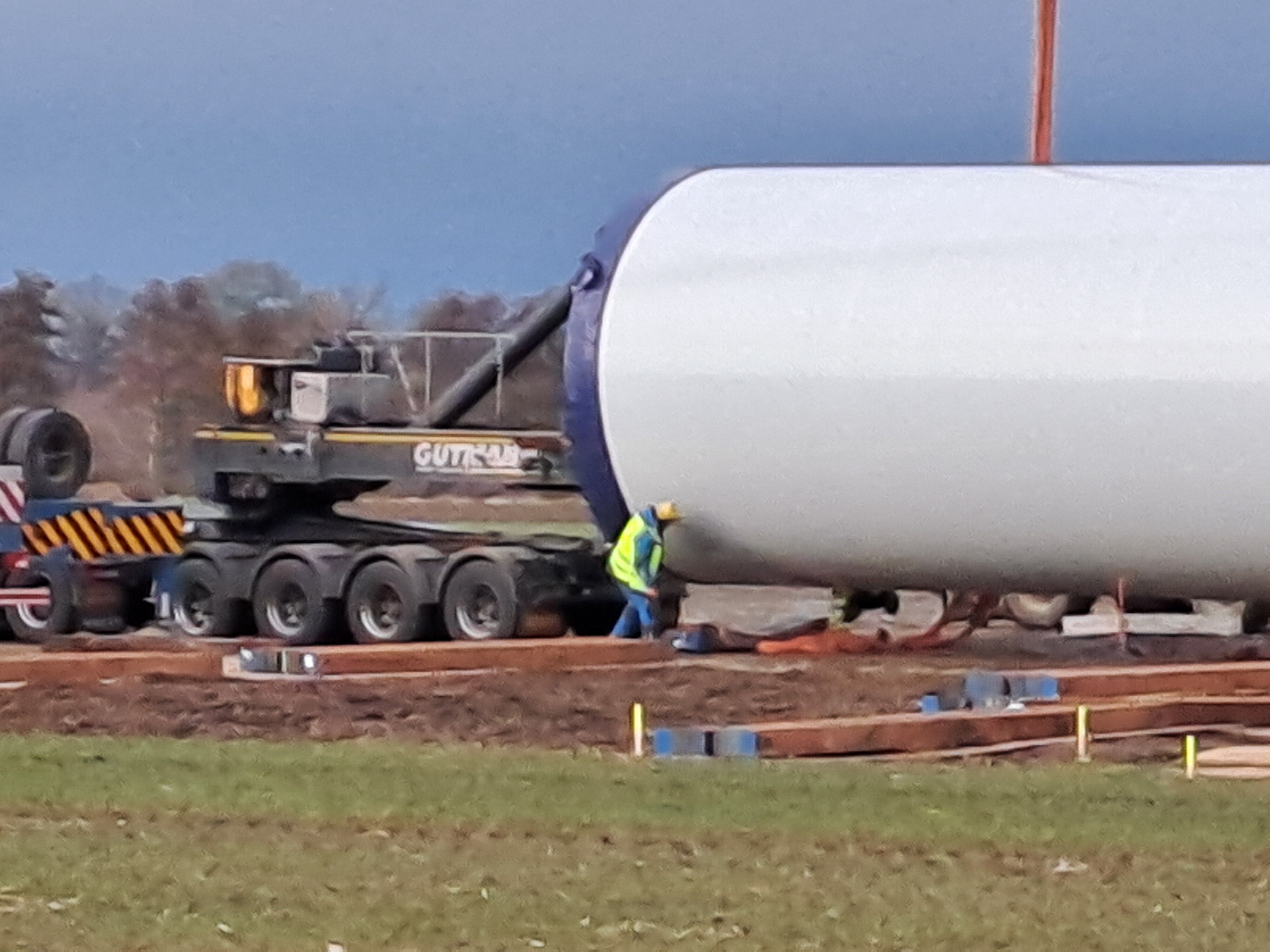

153436

20250227

155004

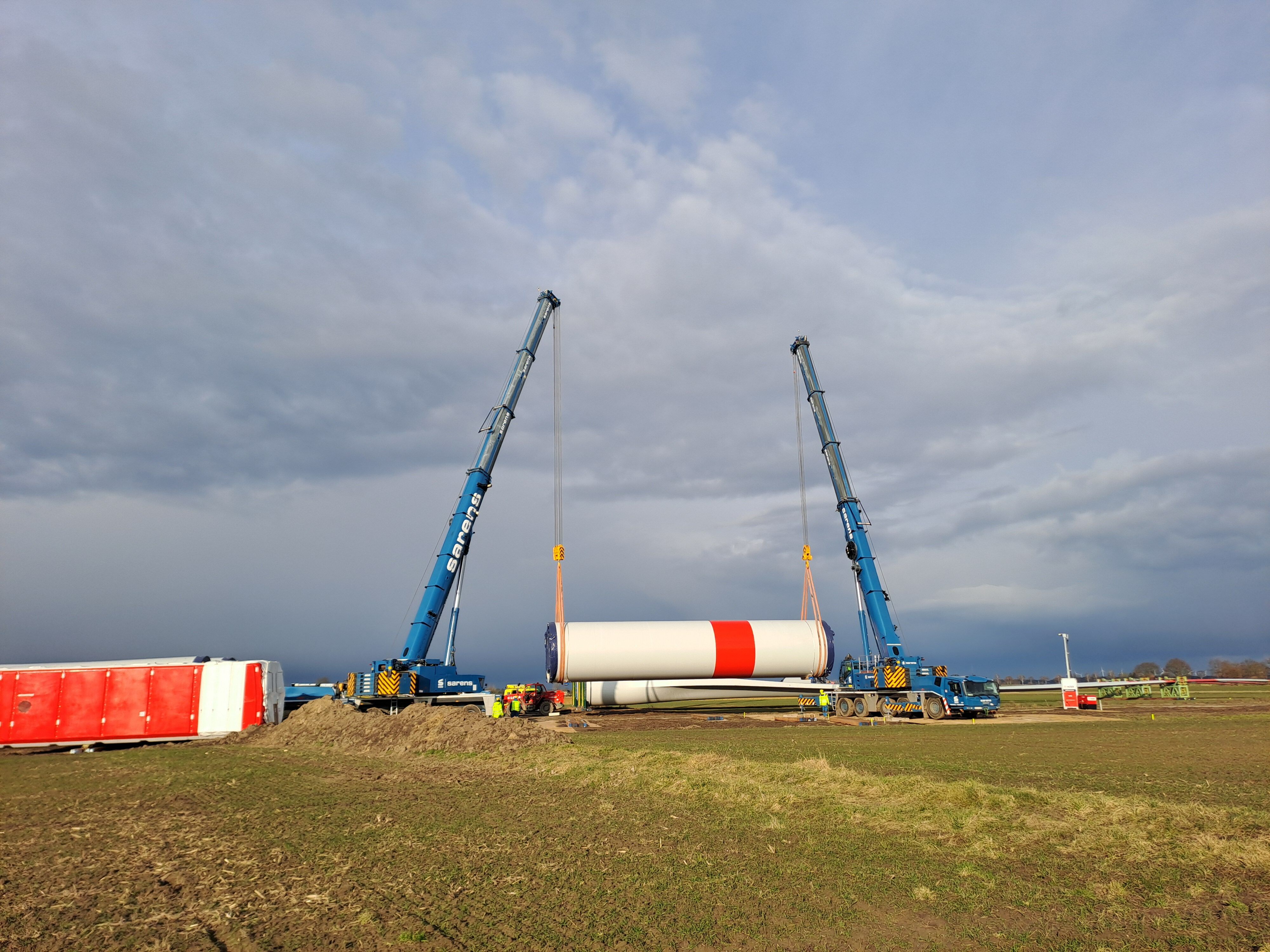

20250227

155100

20250227

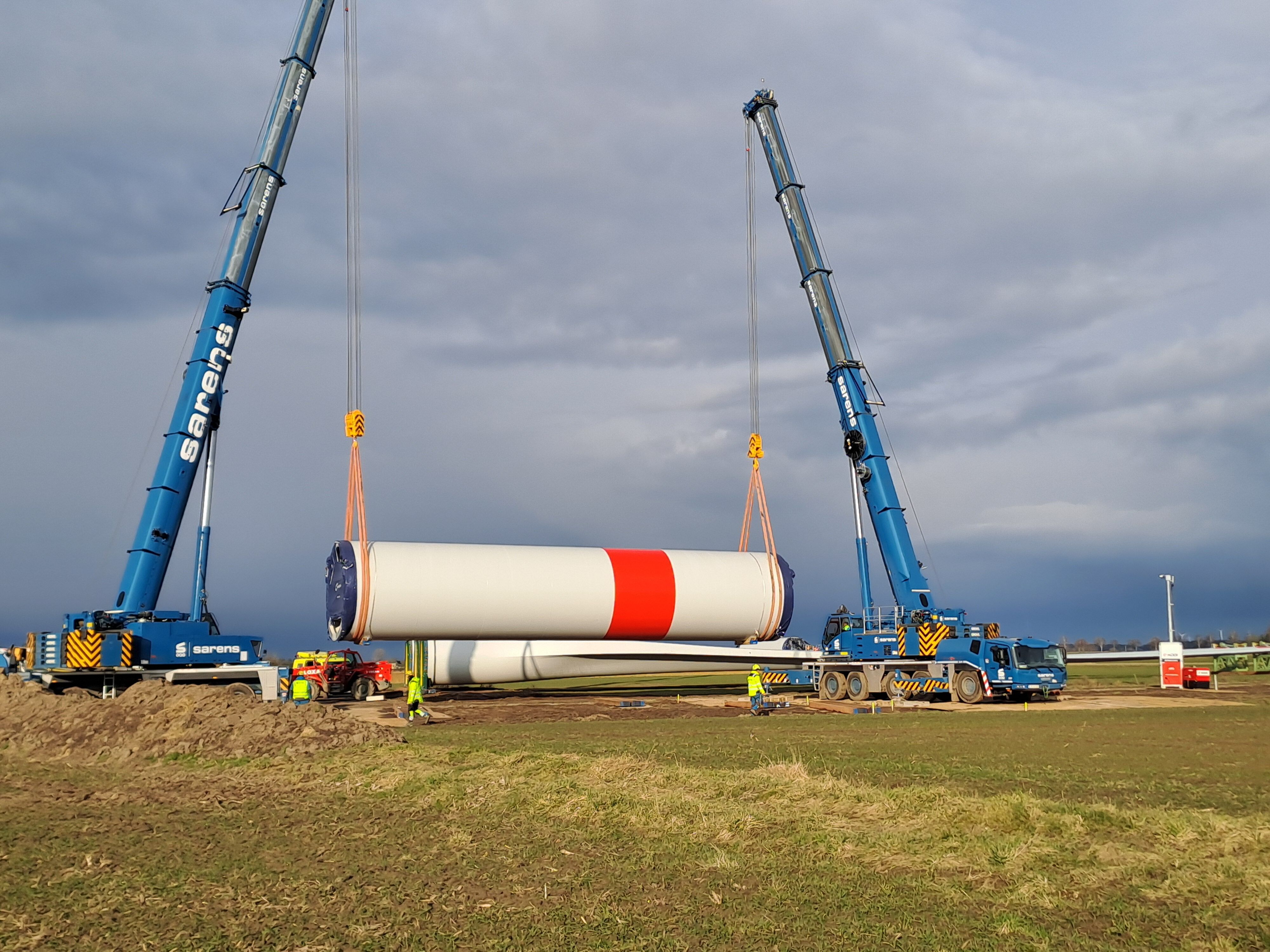

155141

20250227

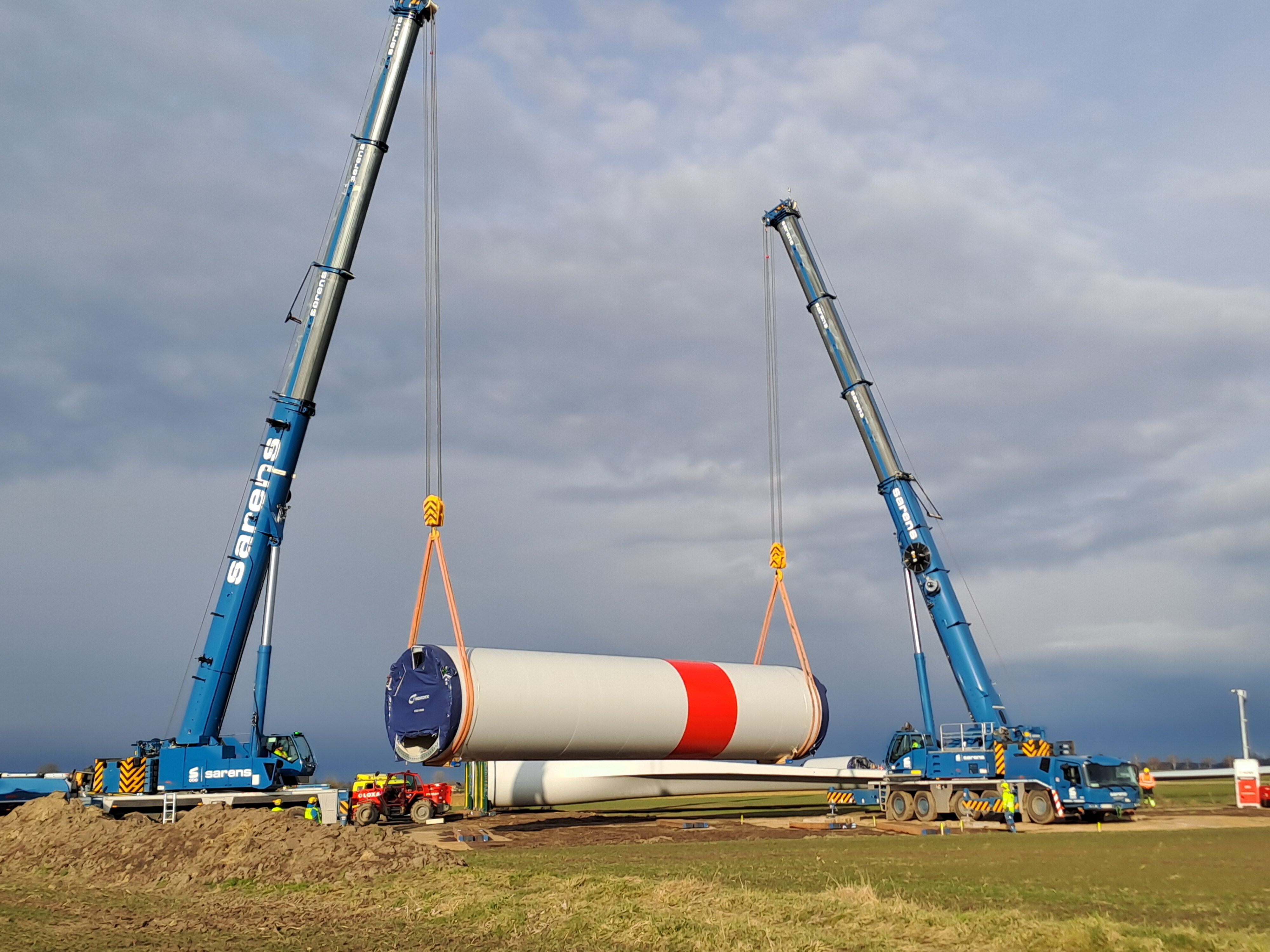

155308

20250227

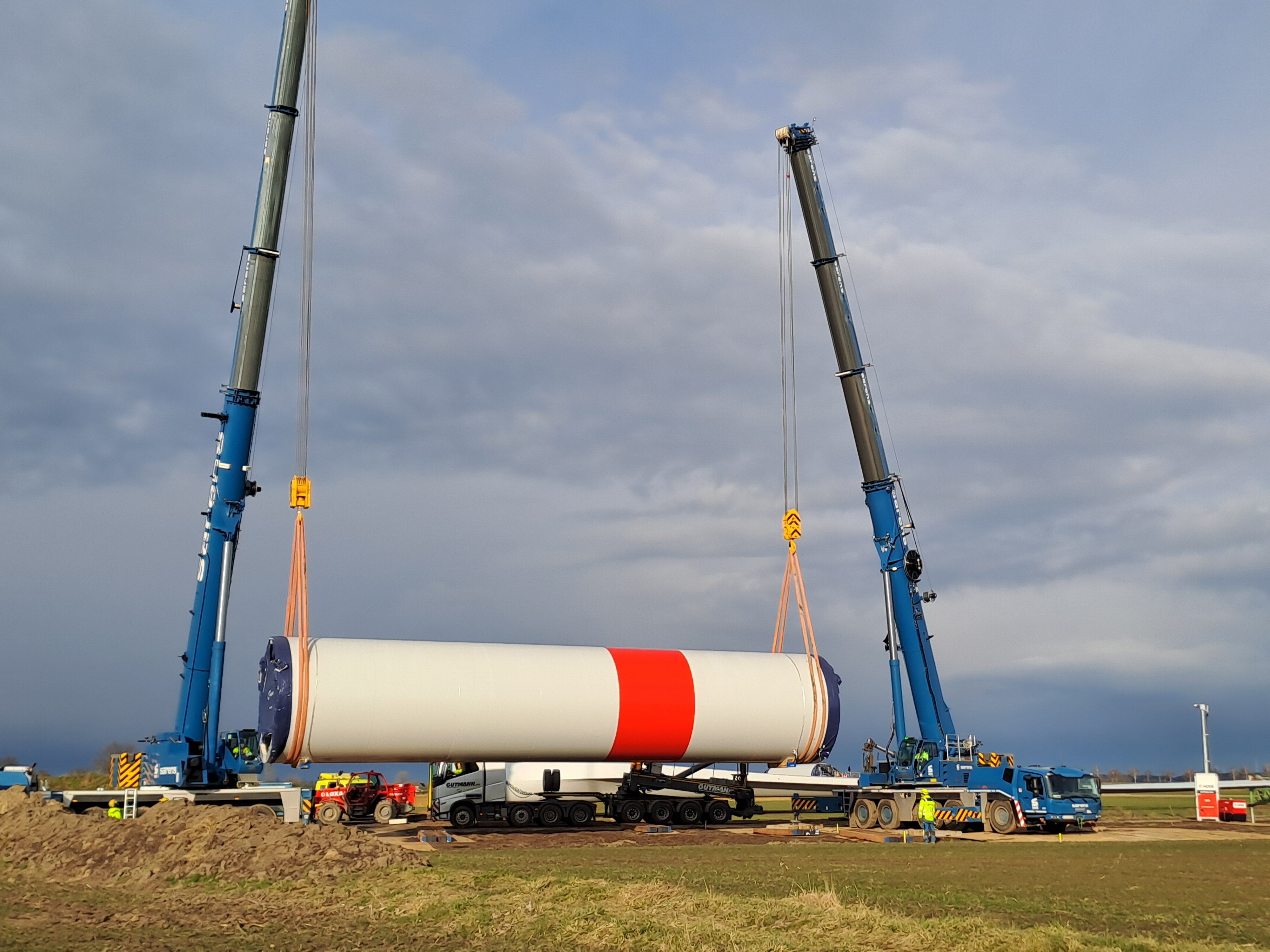

155430

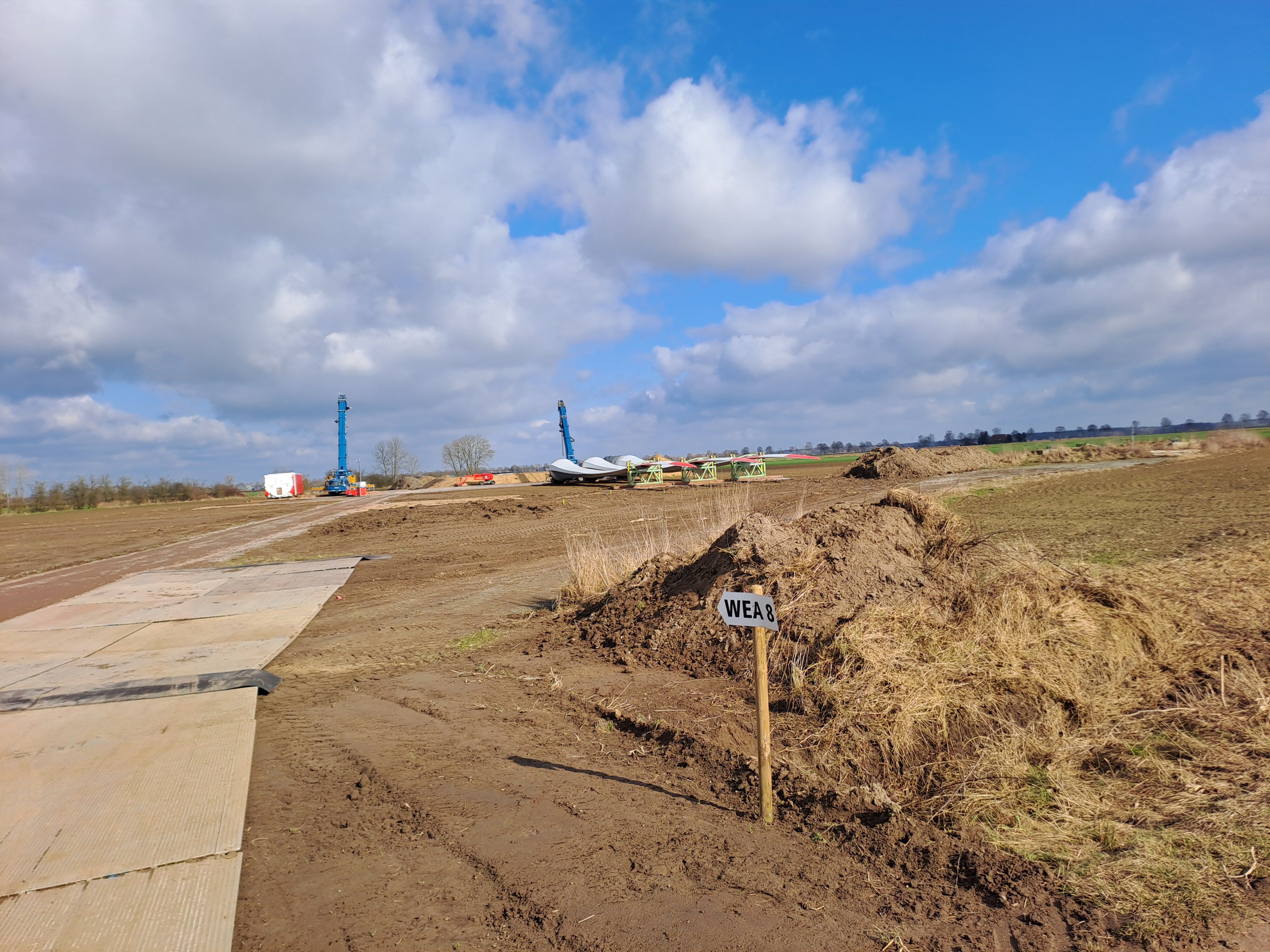

20250301

131326

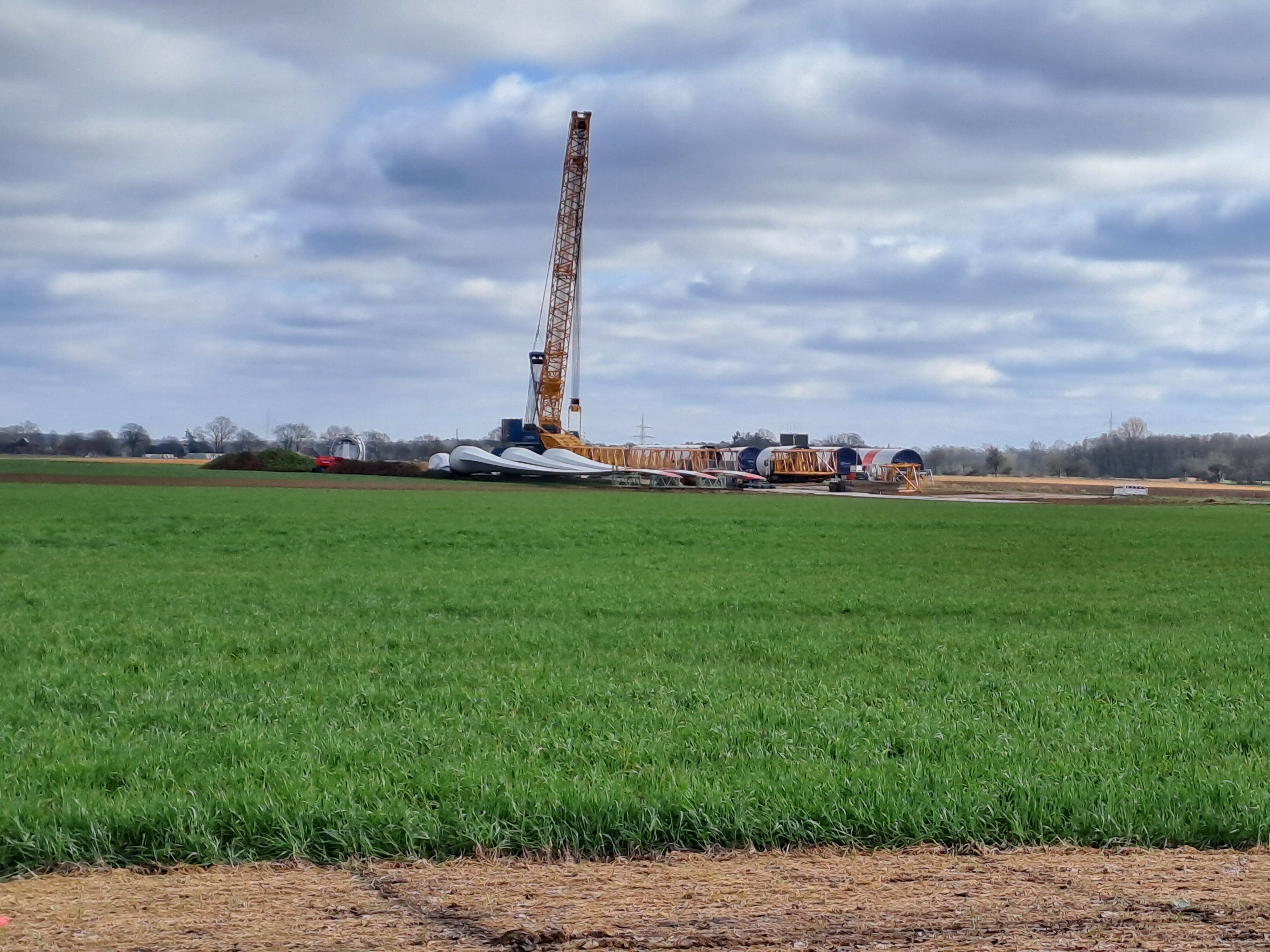

20250326

145314

20250328

124303

20250328

124720

20250328

124736

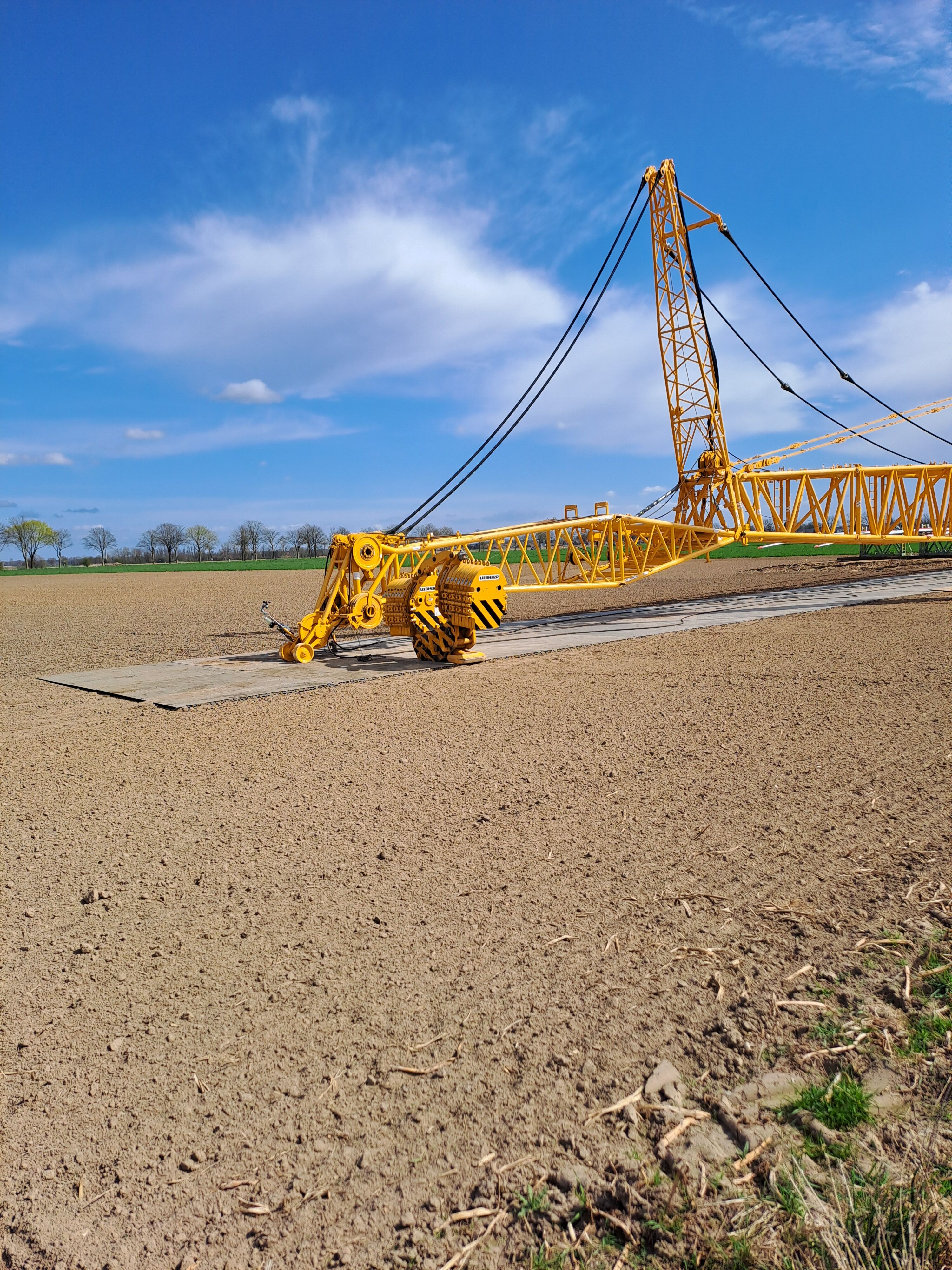

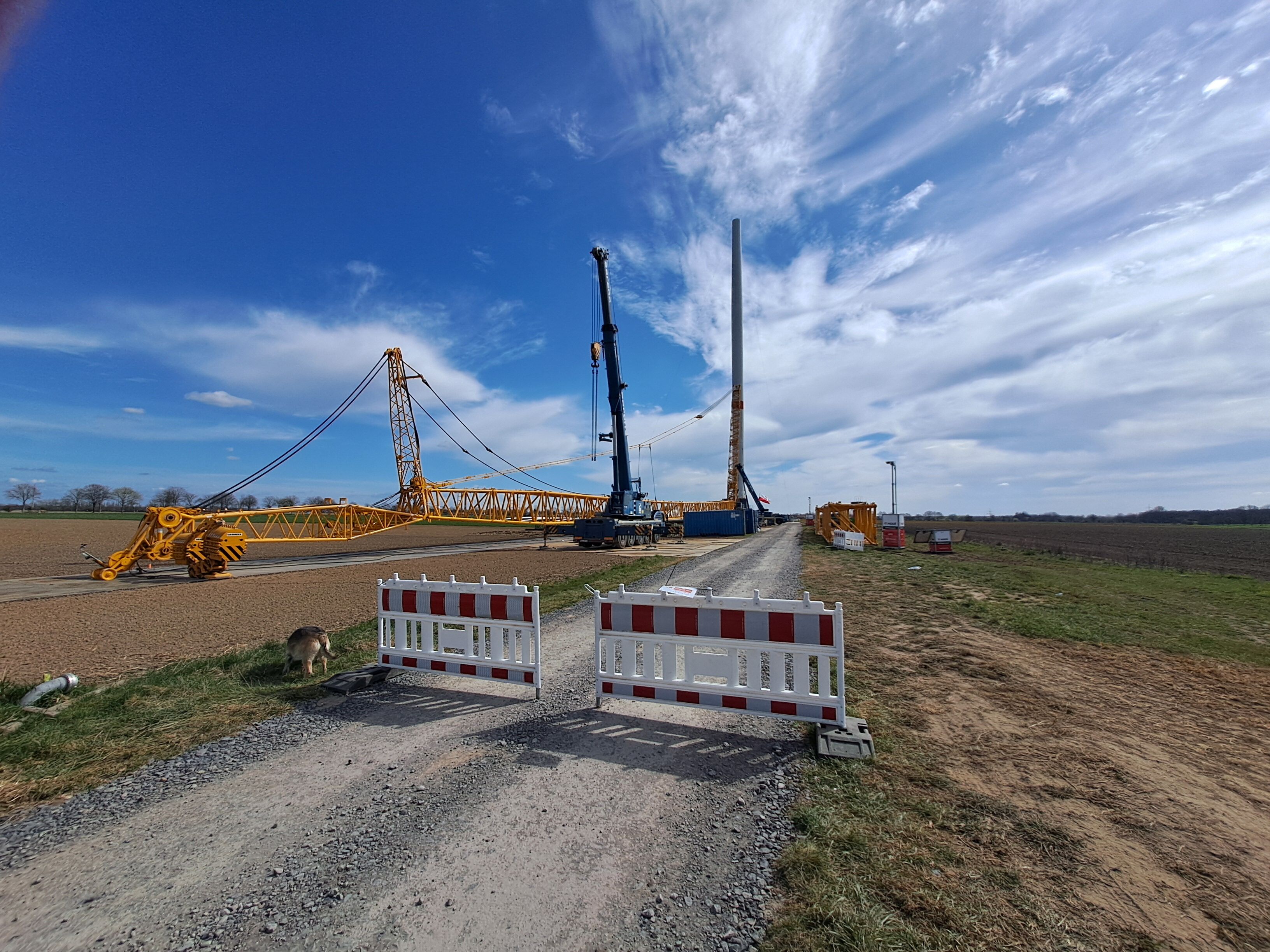

20250405

125925

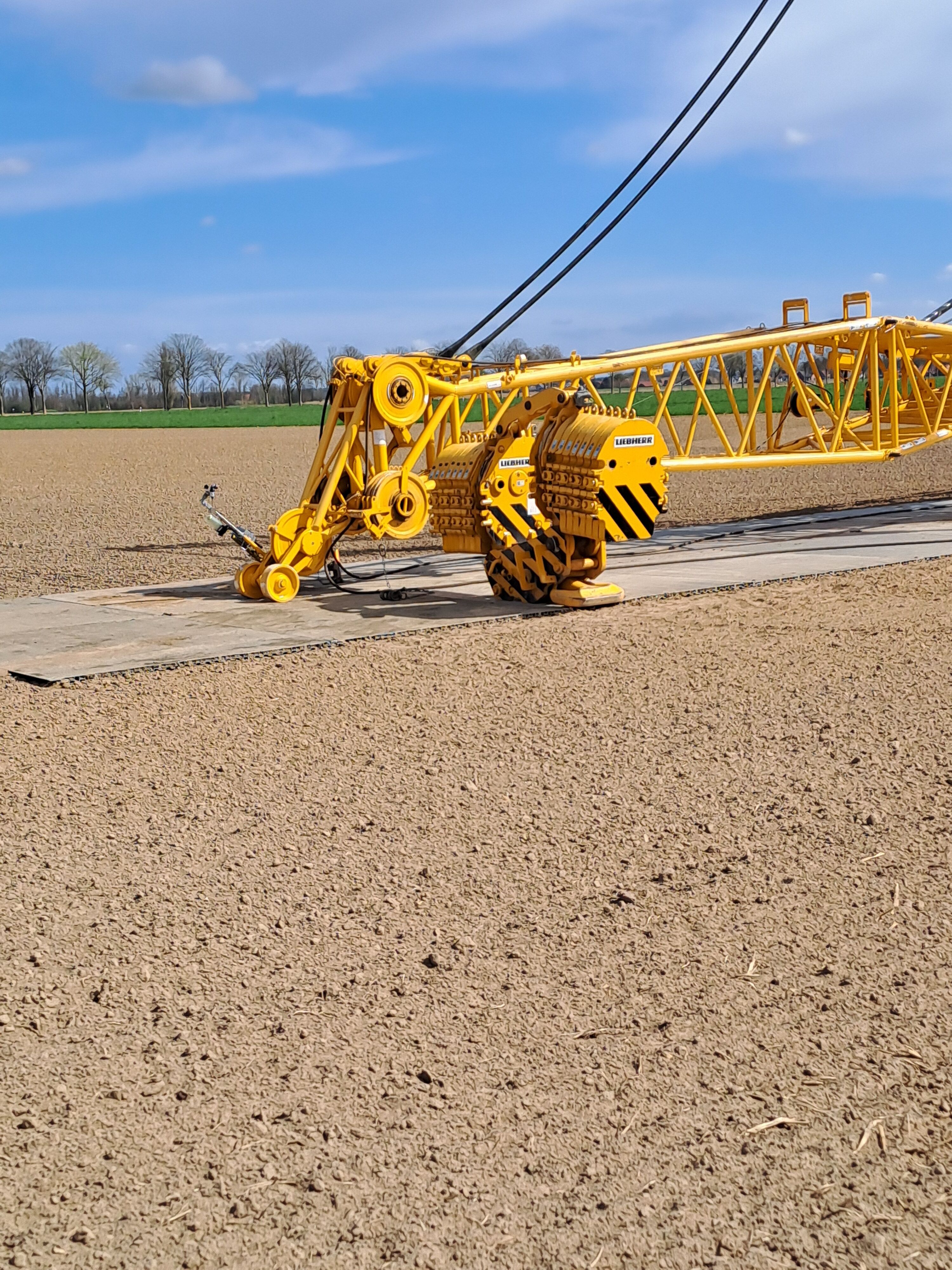

20250405

125944

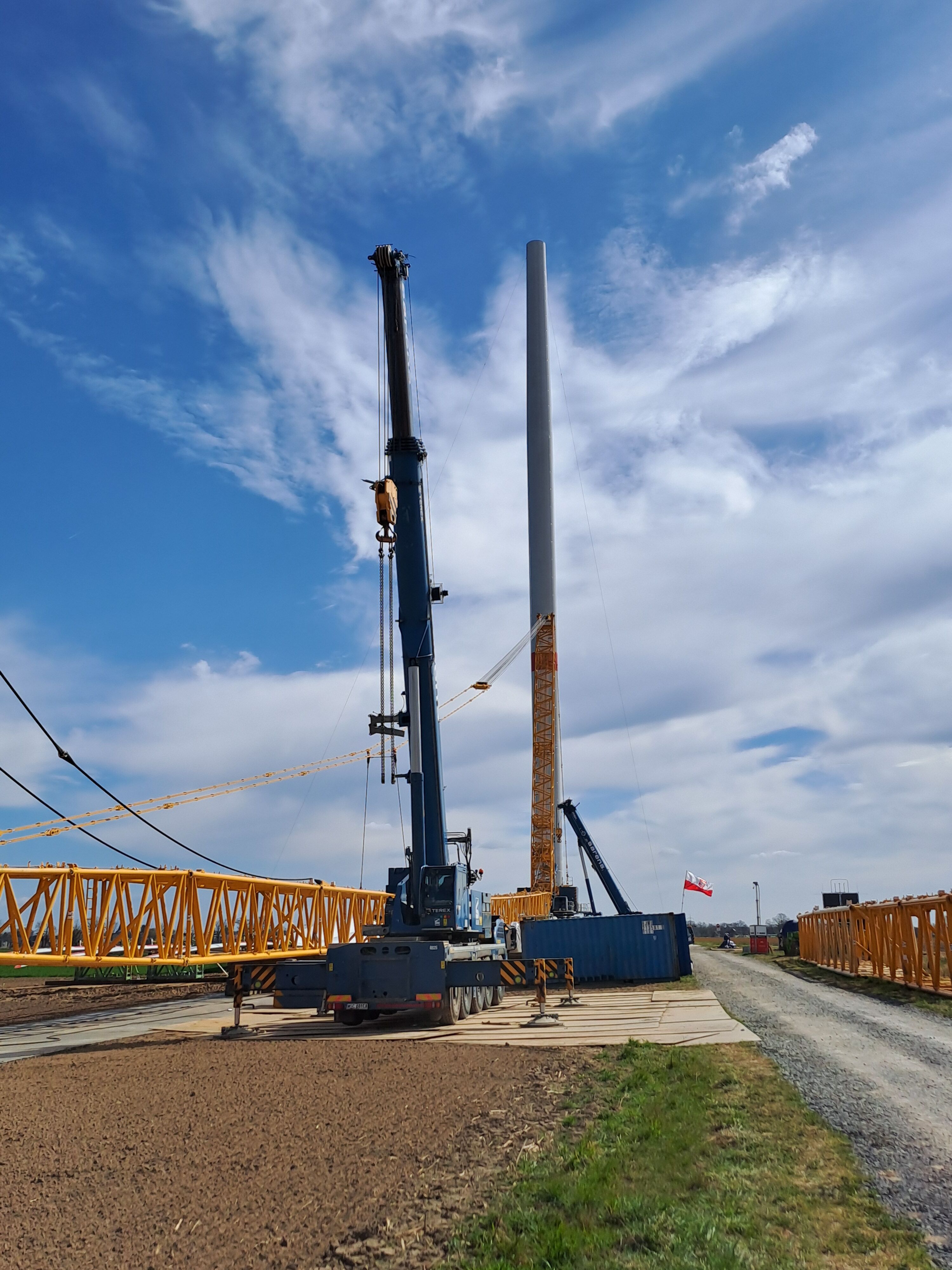

20250405

130001

20250405

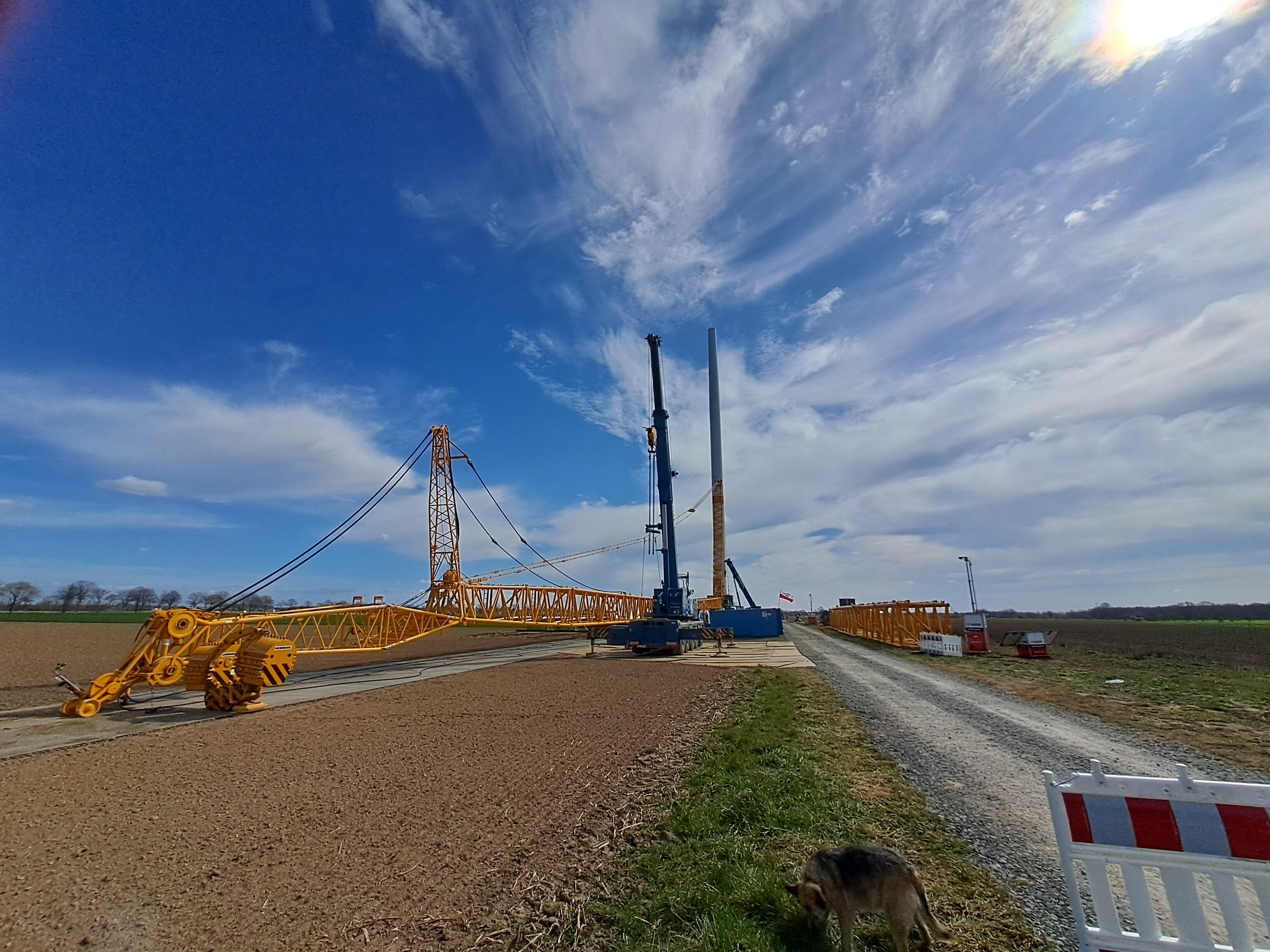

130024

20250405

130115

20250405

130308

20250405

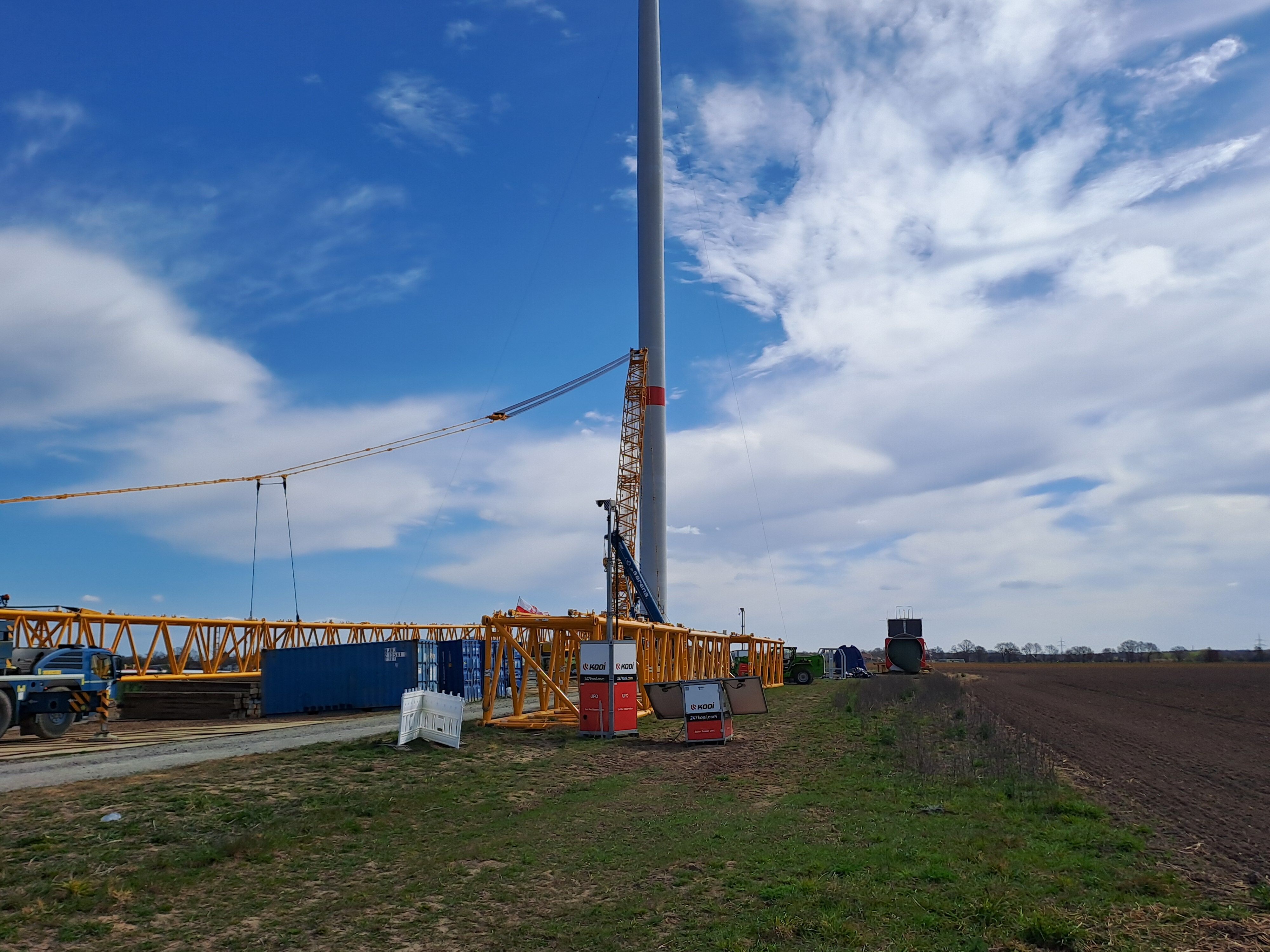

130312

20250405

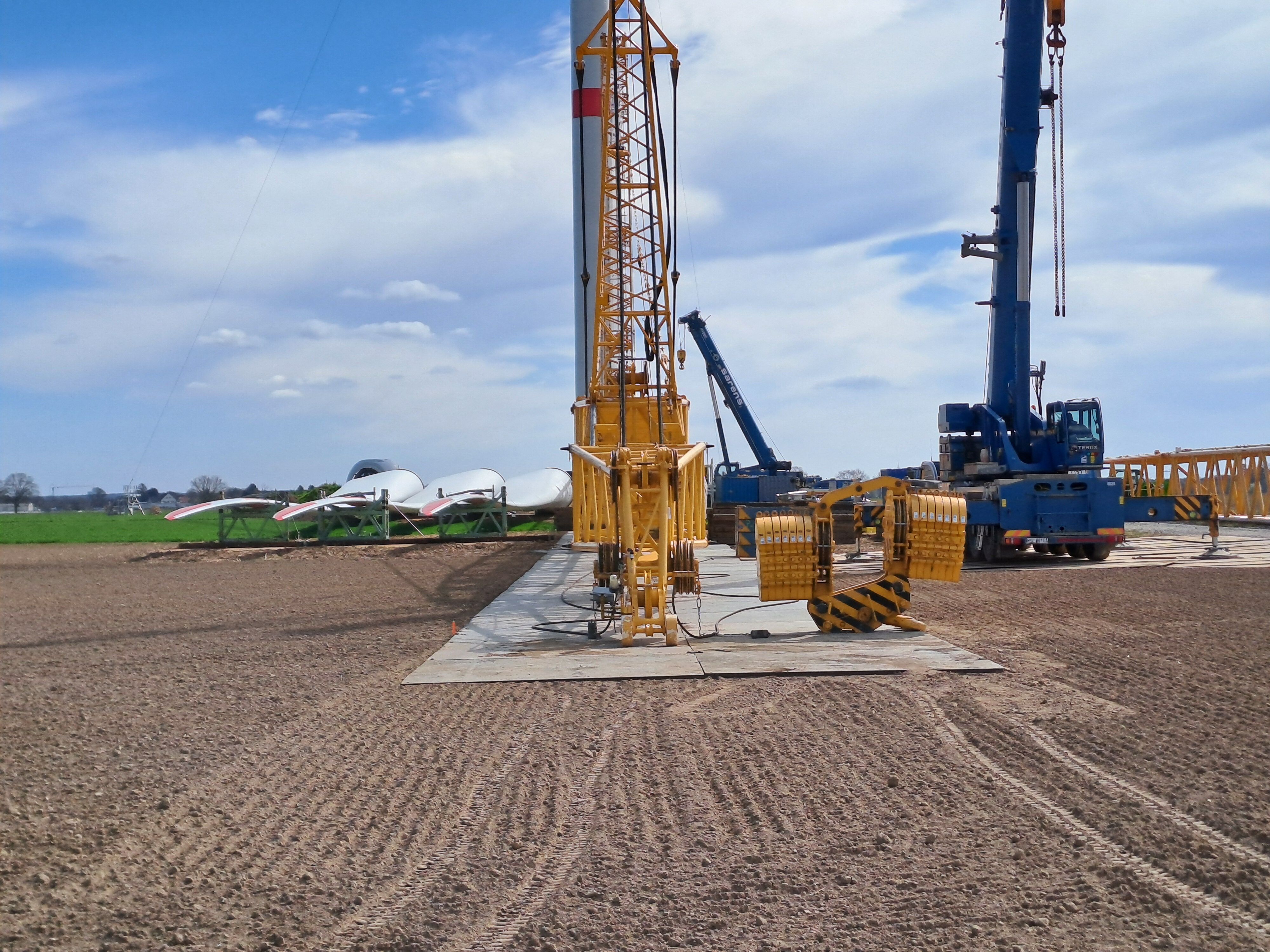

130458

20250412

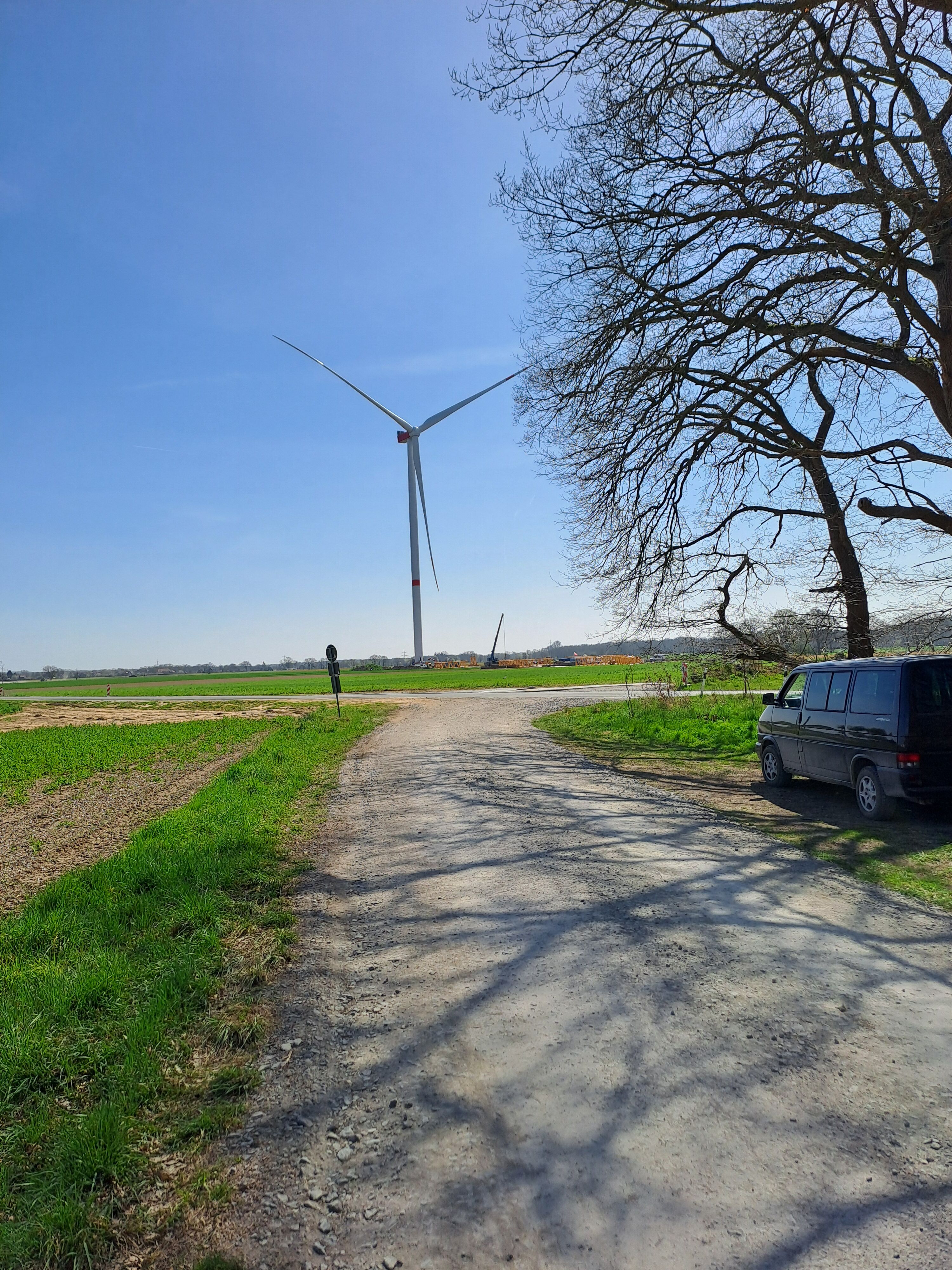

132443

20250412 132455

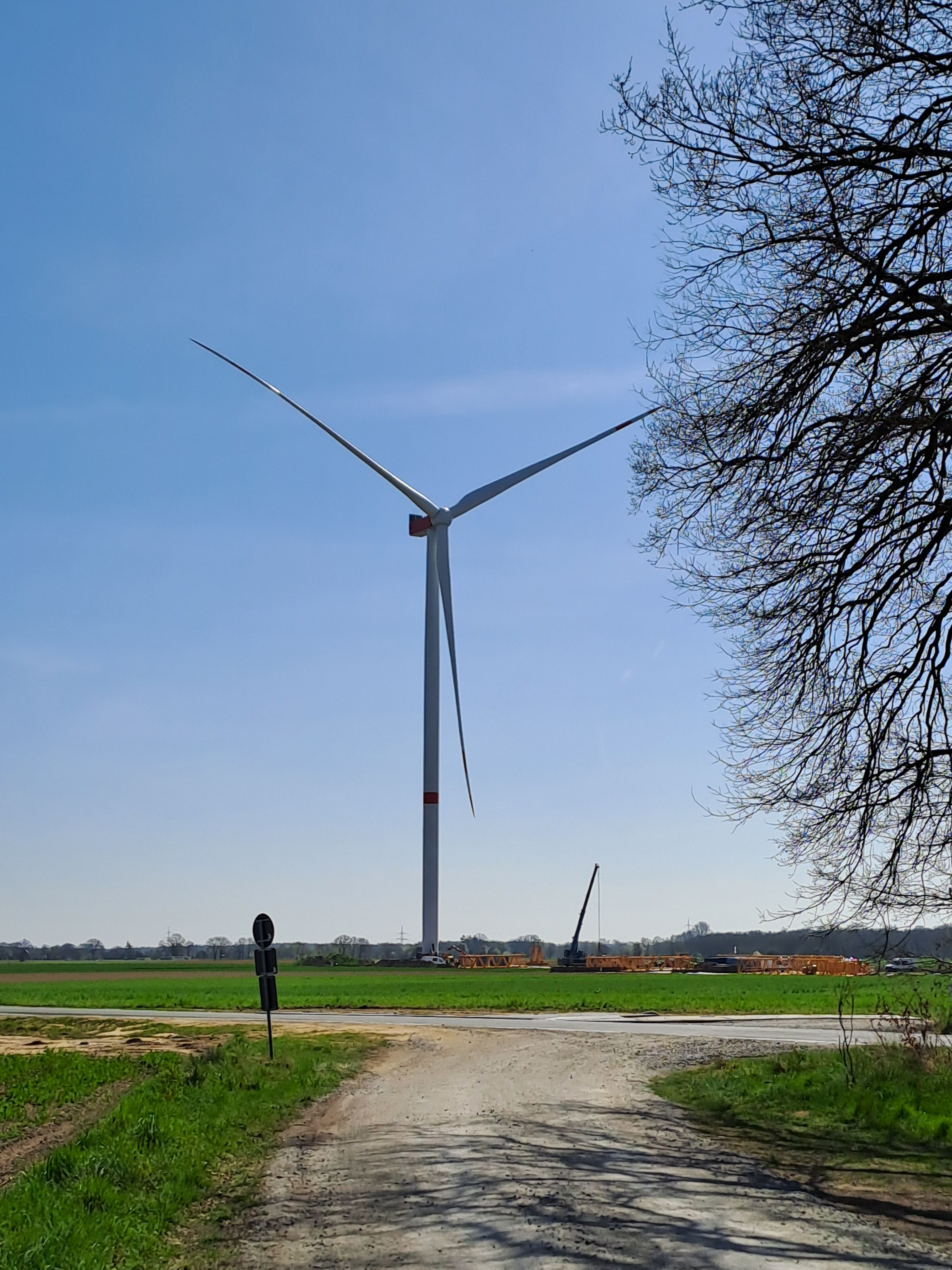

WEA1 ist fertig

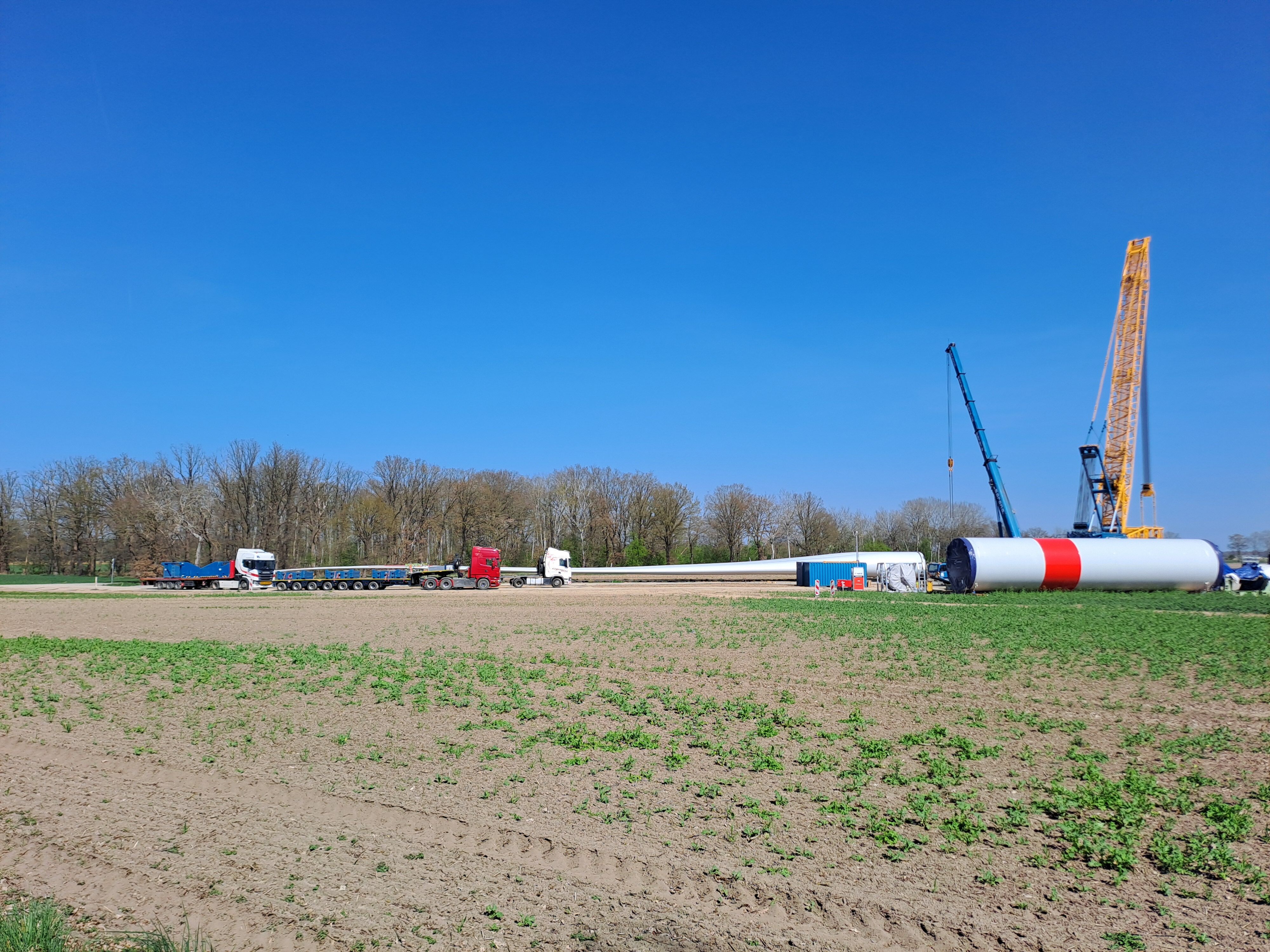

20250412 132510
Der Kran zieht zur WEA10 um

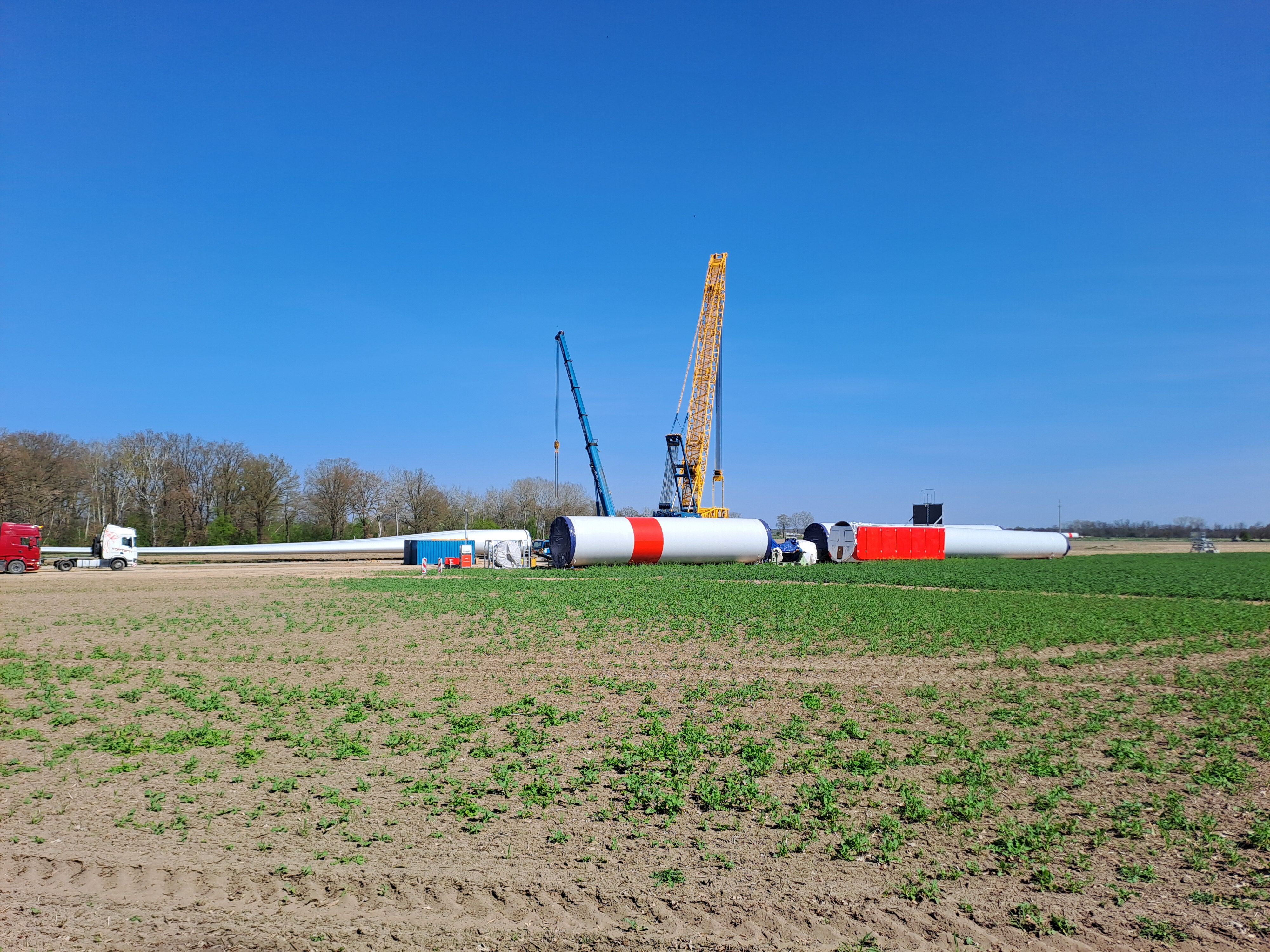

20250412

132519

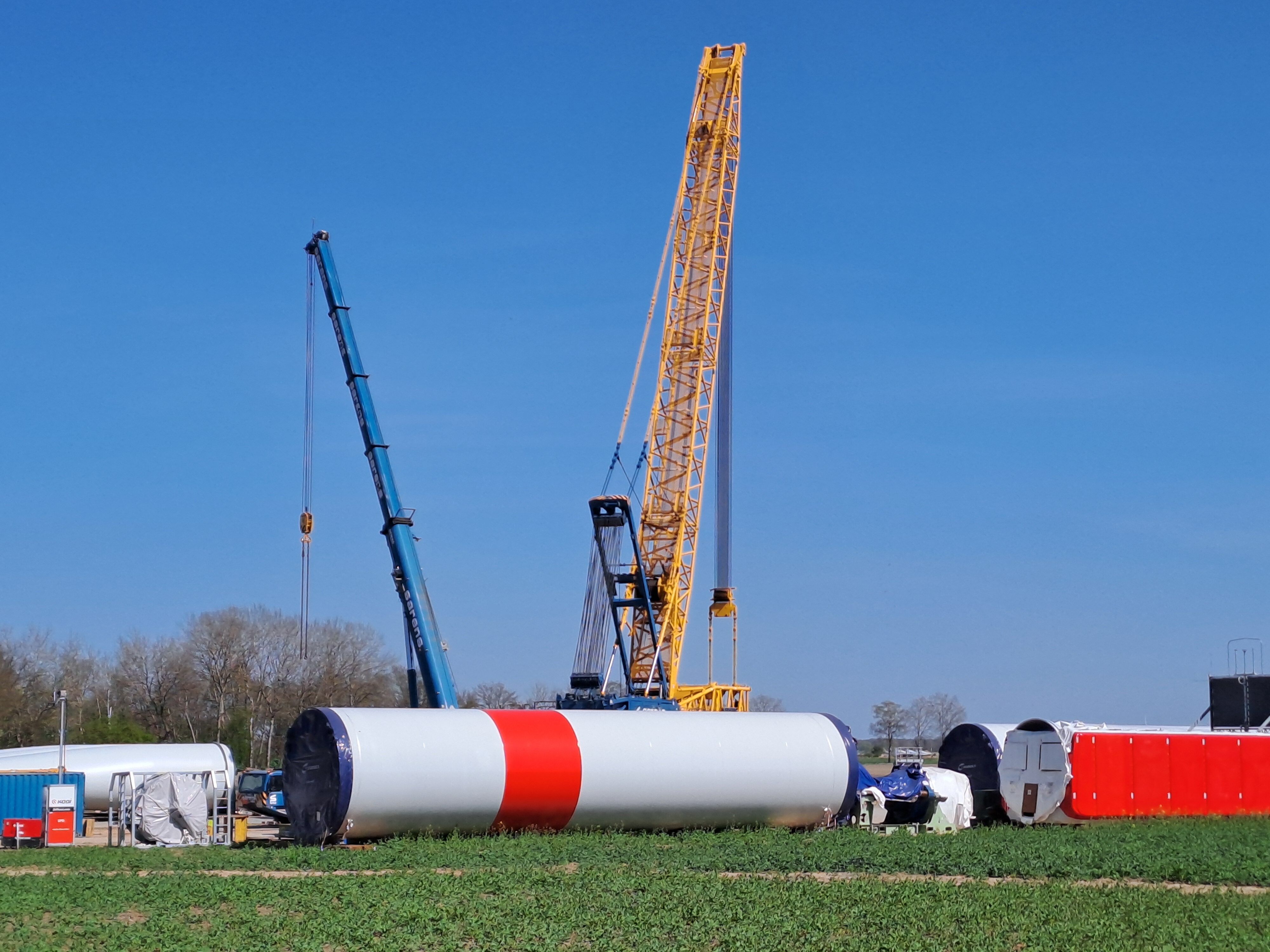

20250412

132526

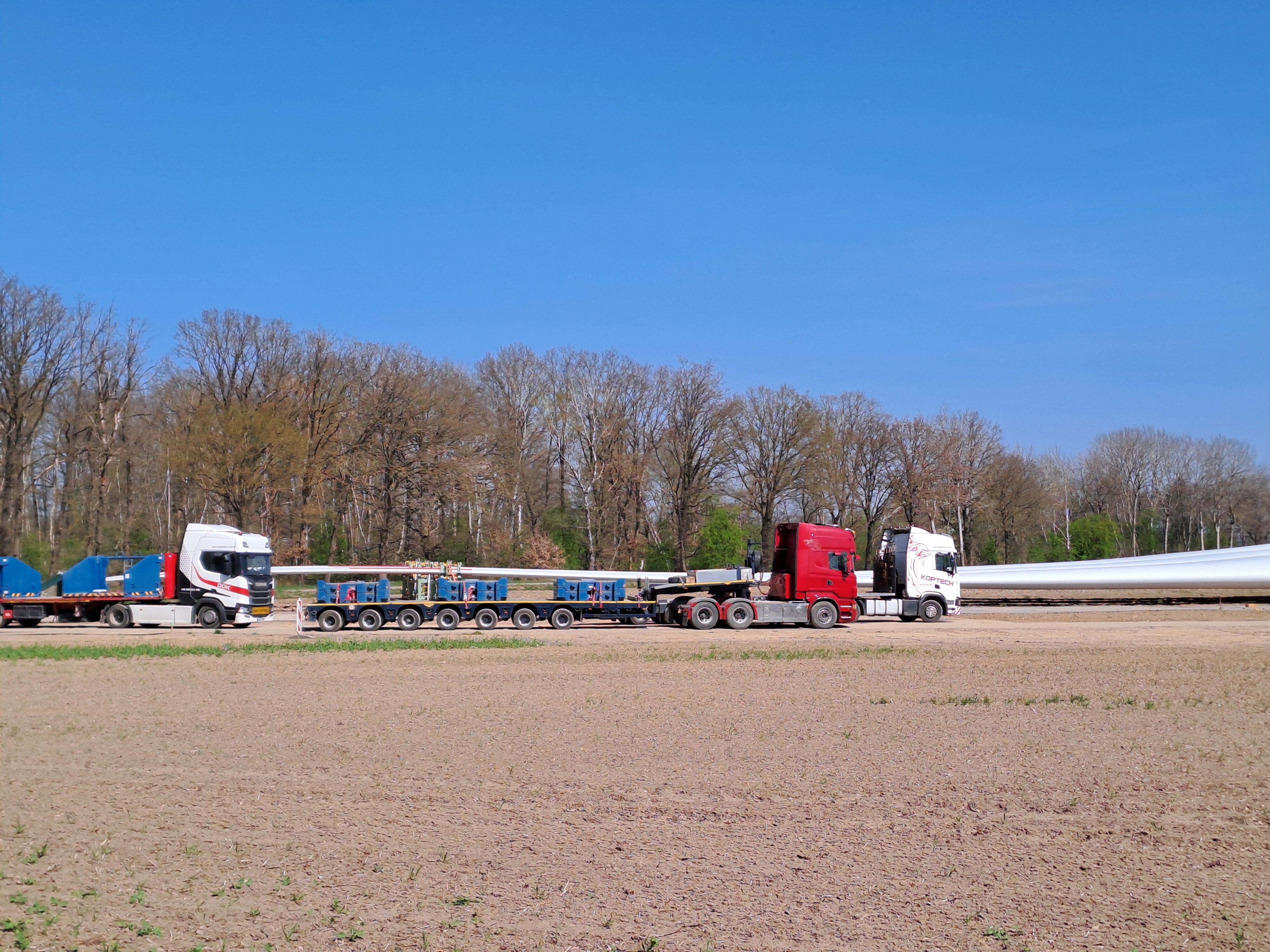

20250412

132820

20250412

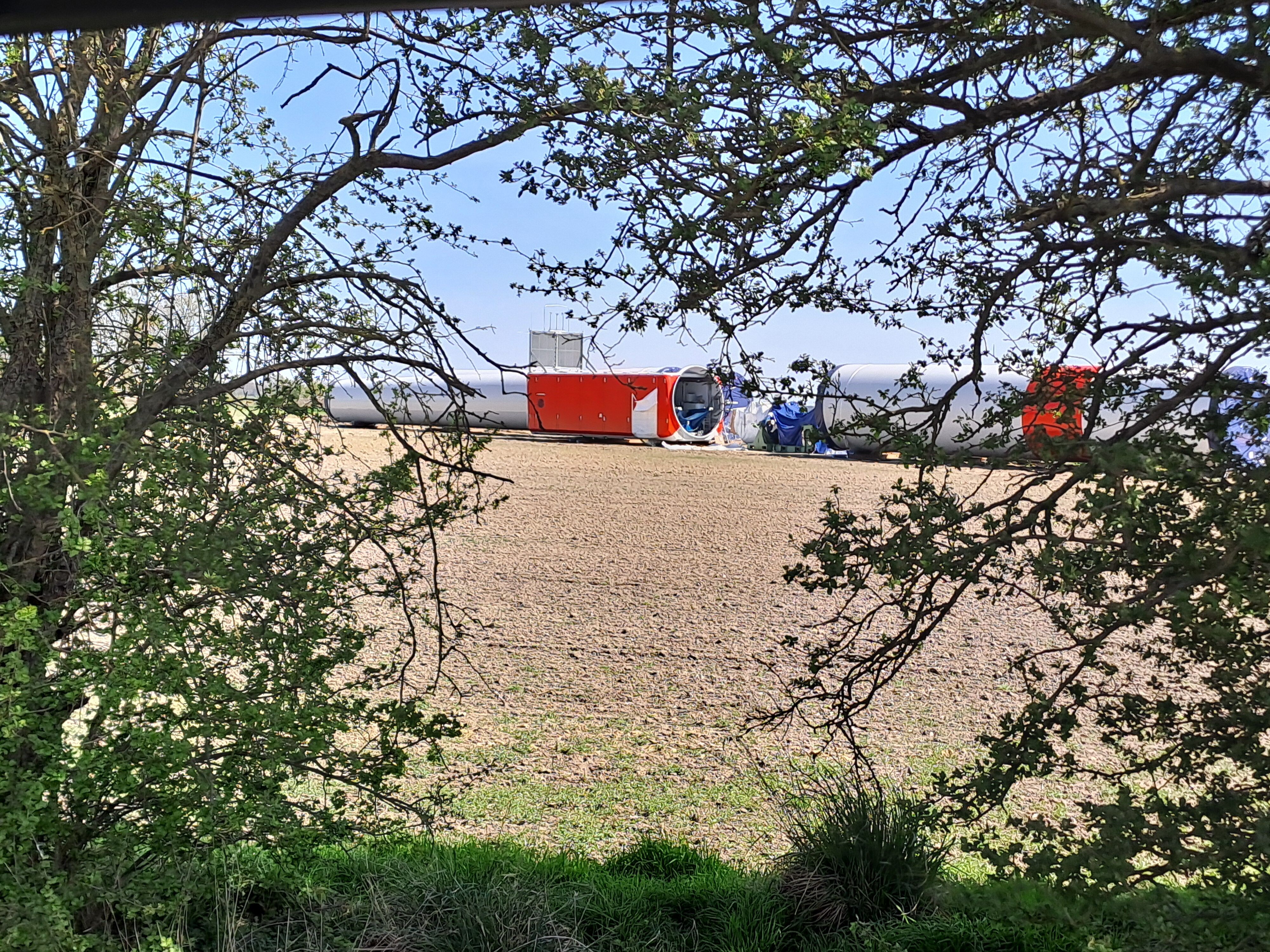

133516

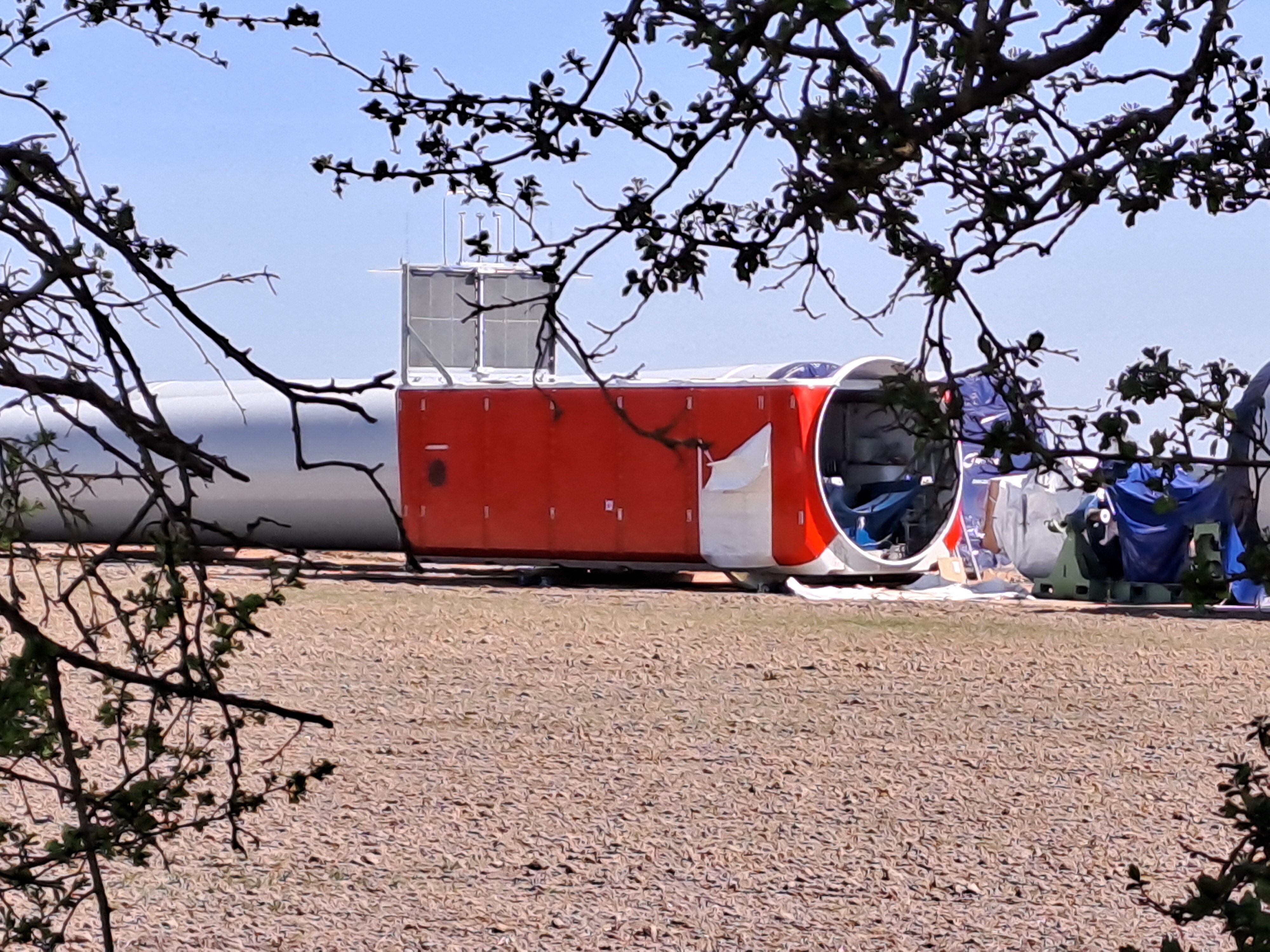

20250412 133530

Blick in ein Maschinenhaus

20250412

133548

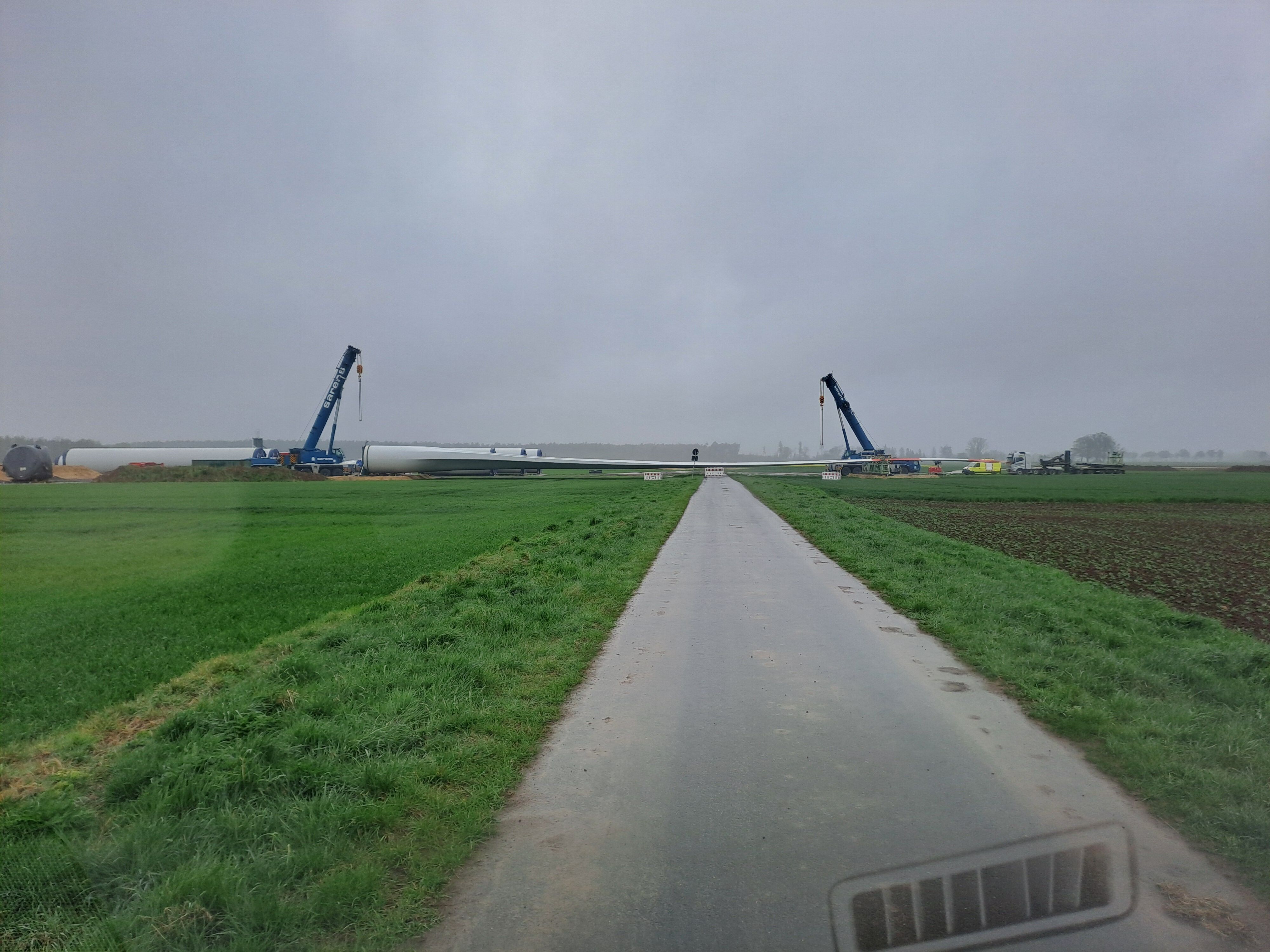

20250417

123958

20250426 132532

auch SuedLink beginnt mit den Bauarbeiten

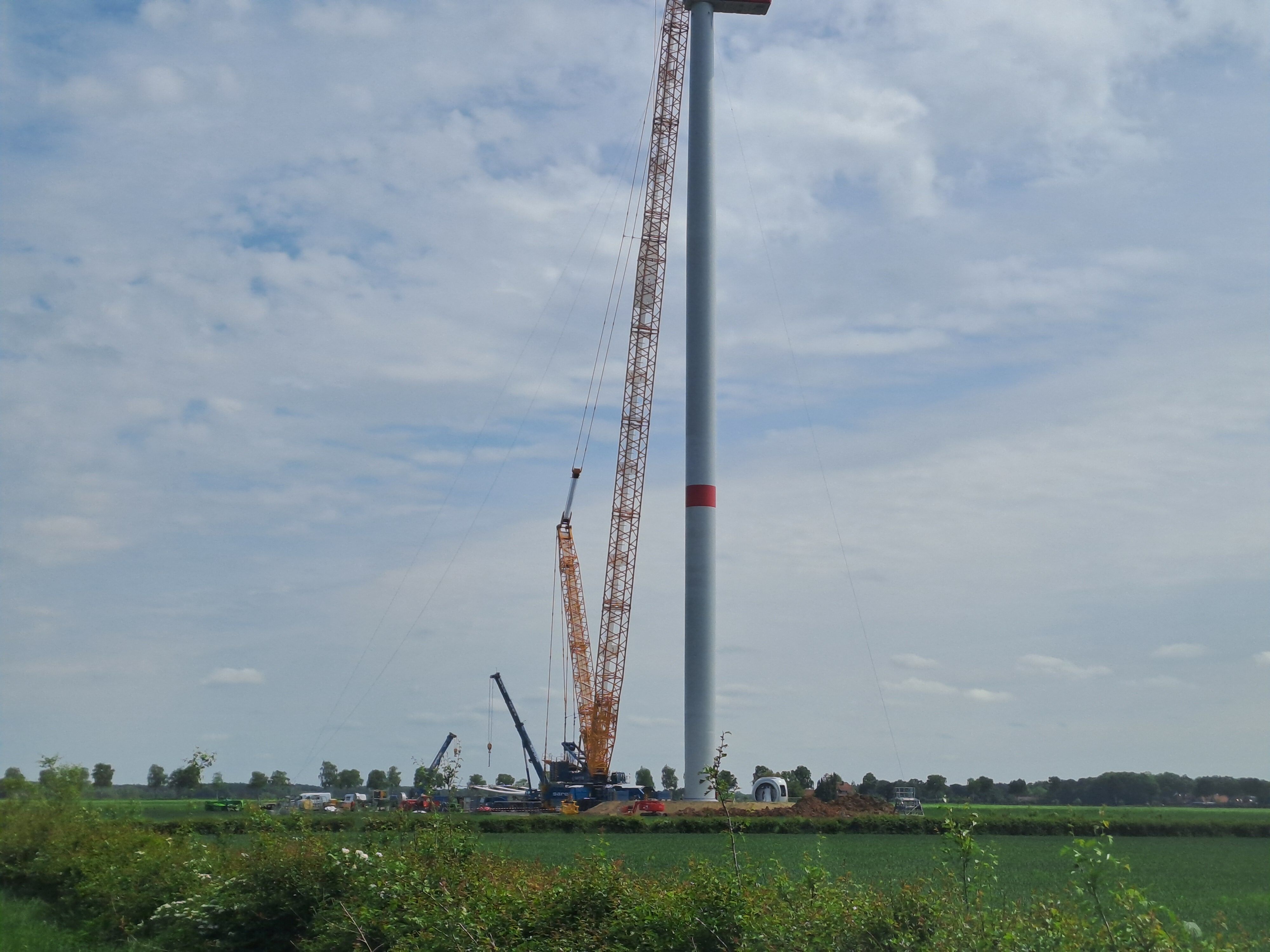

20250503 132816
WEA6 wird aufgebaut

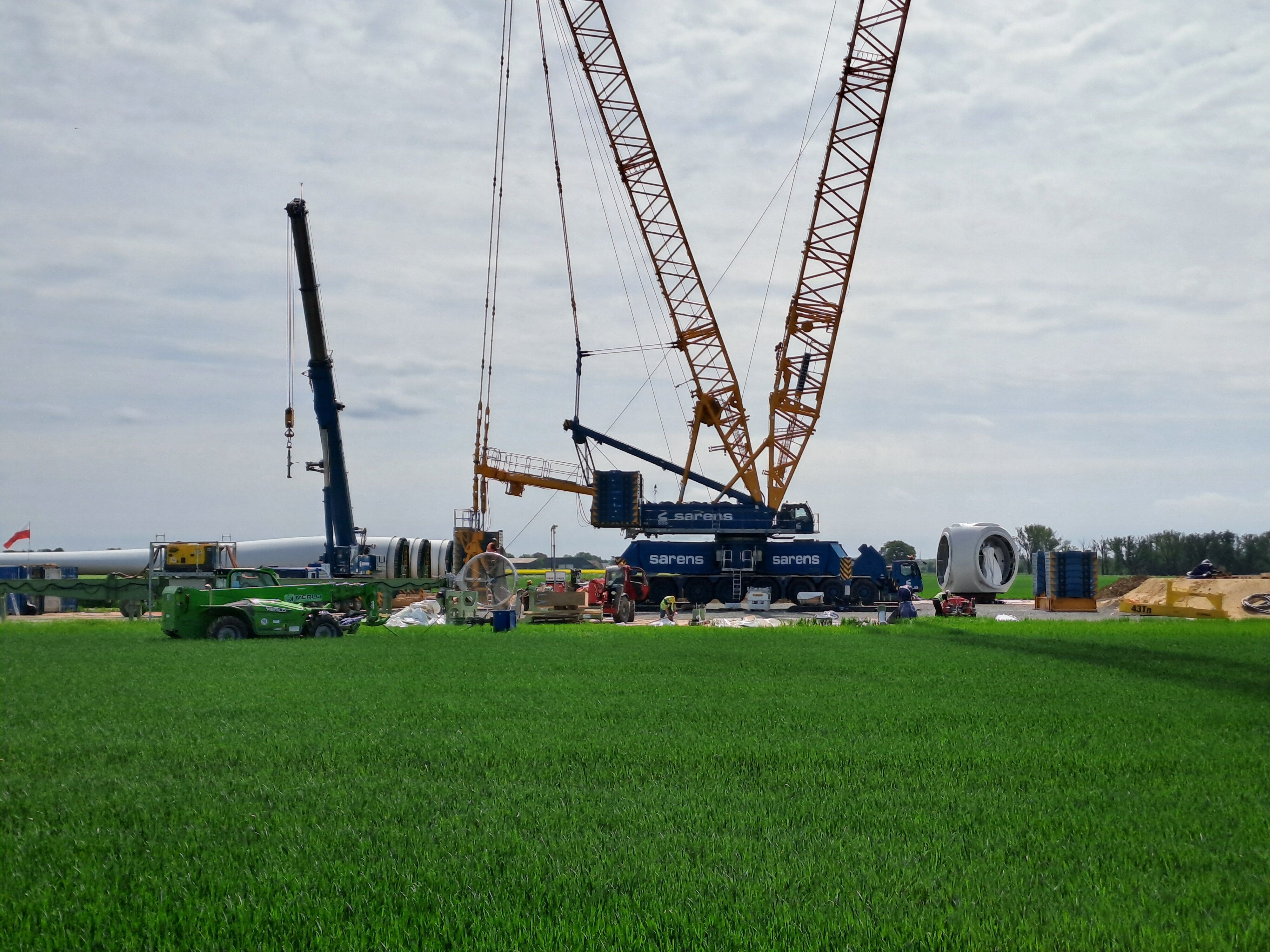

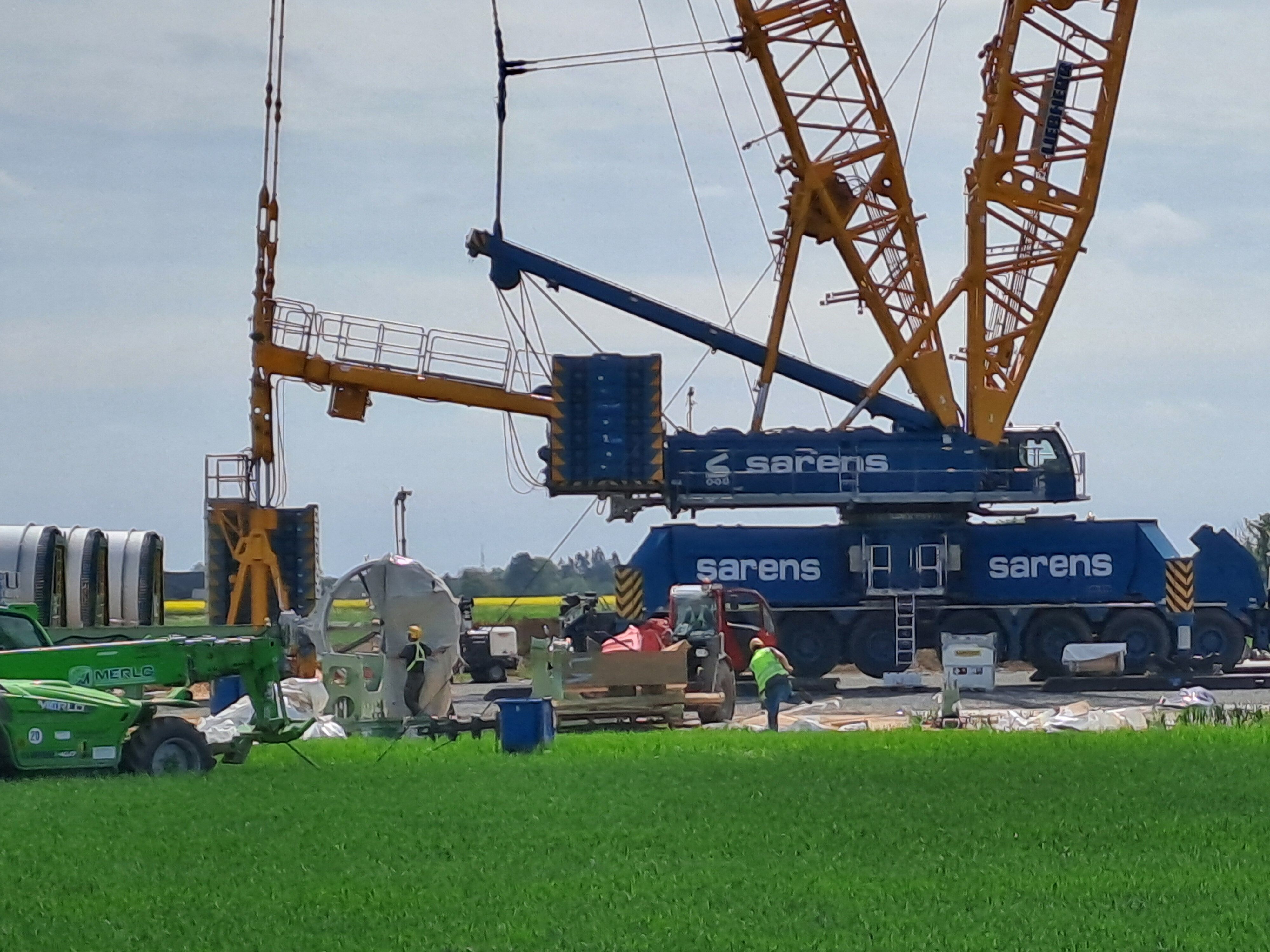

20250503

133049

20250503

133131

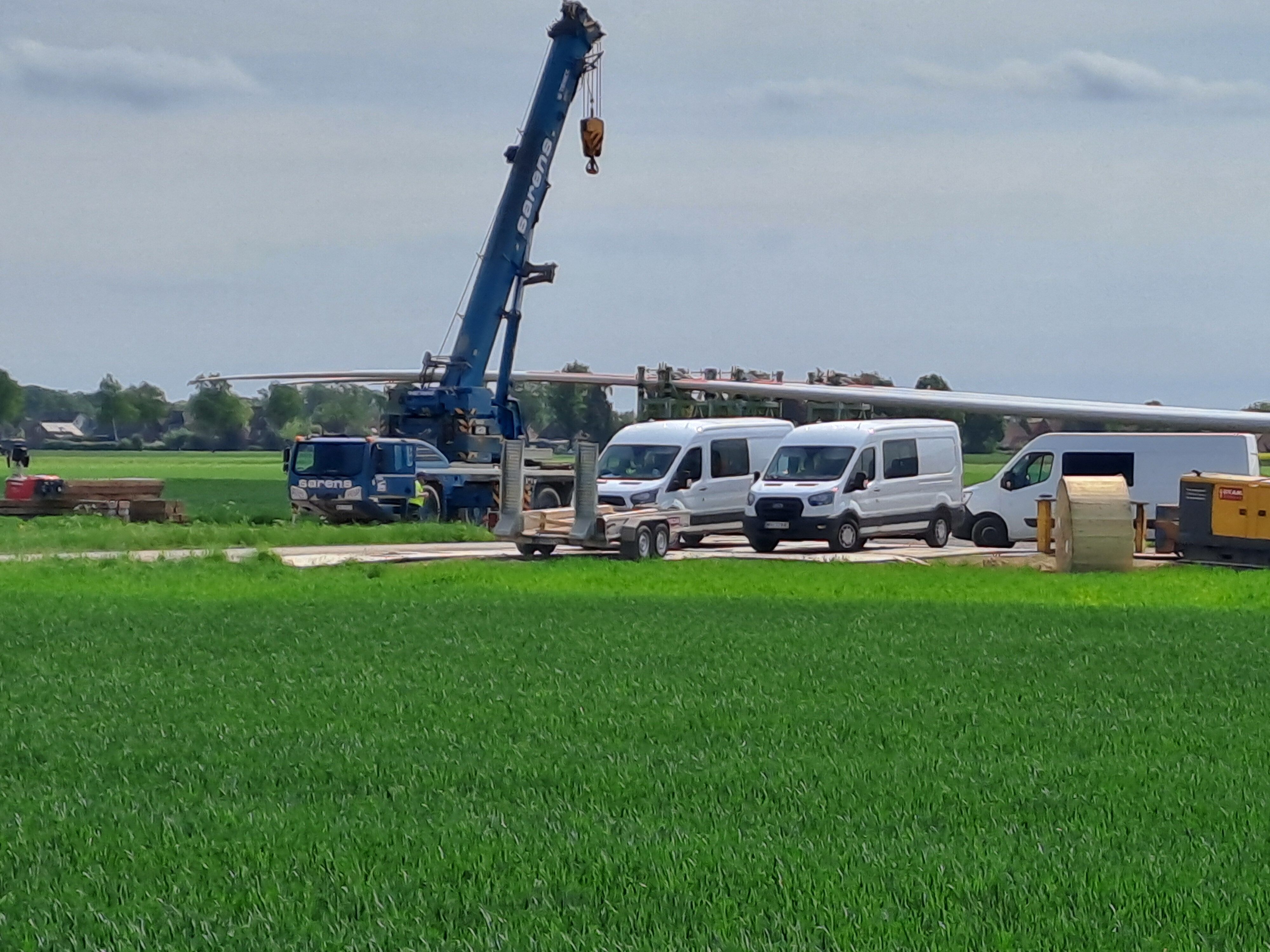

20250503

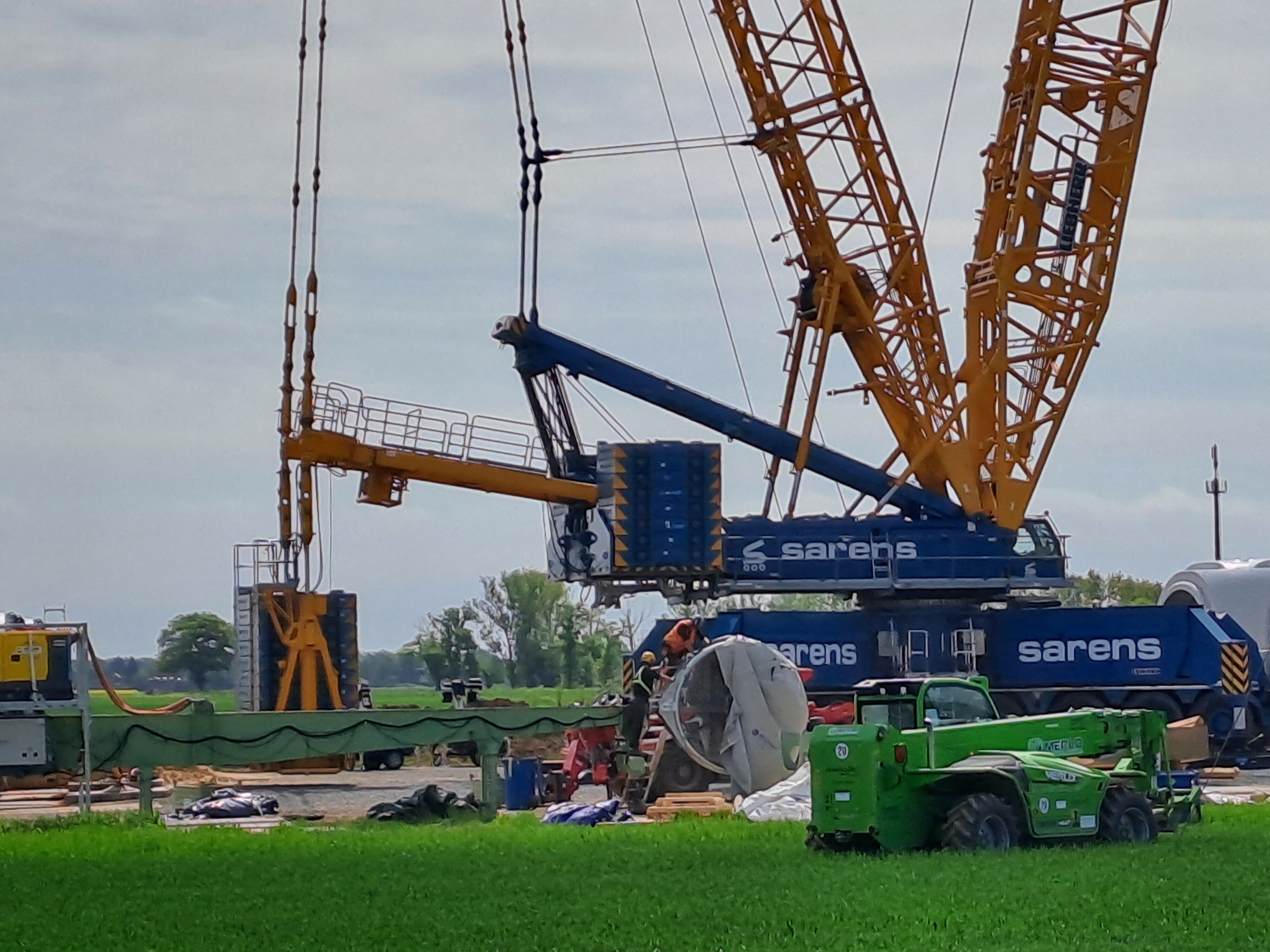

133140

20250503

133218

20250503

133245

20250503

133252

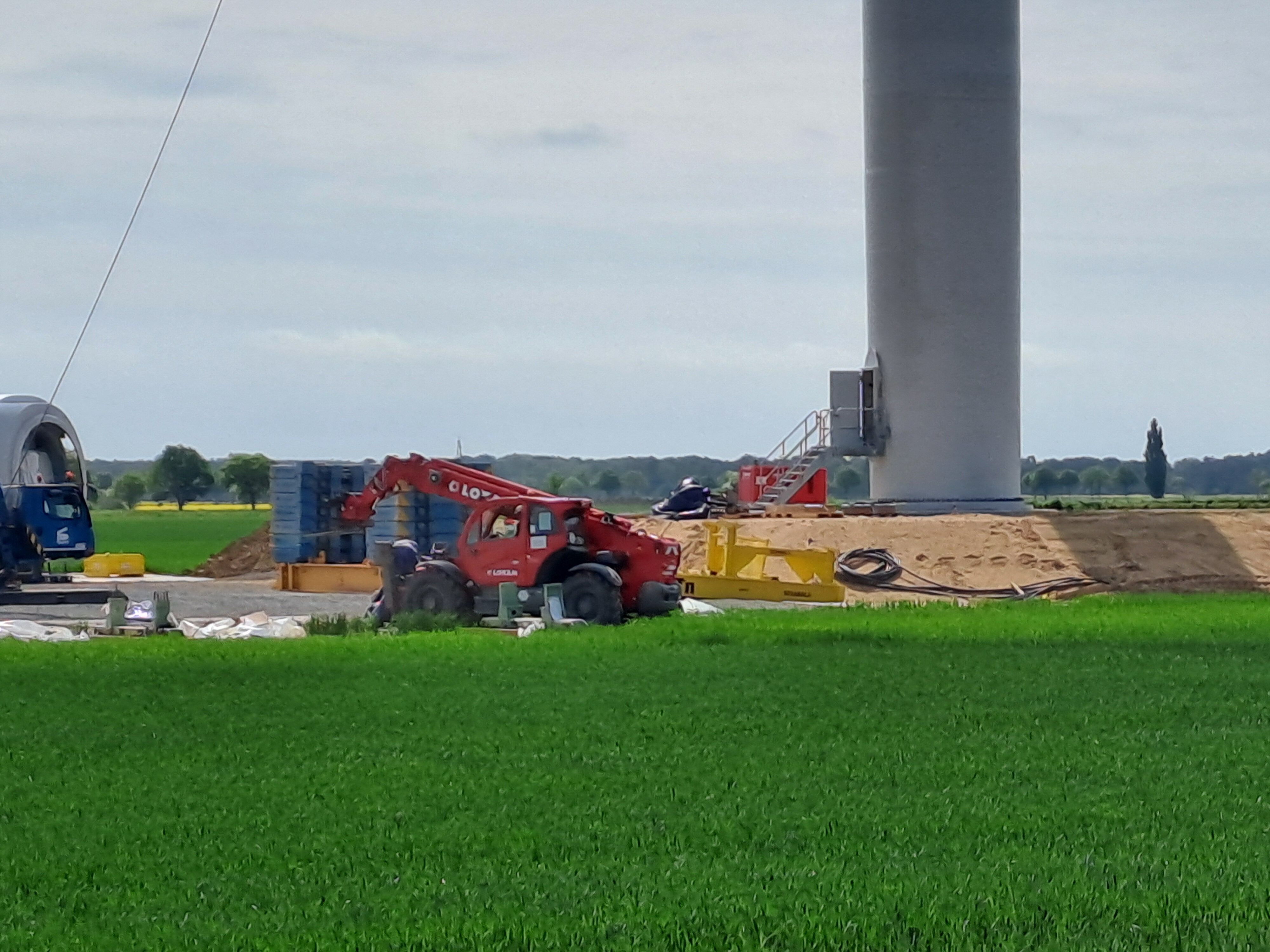

20250503 133316

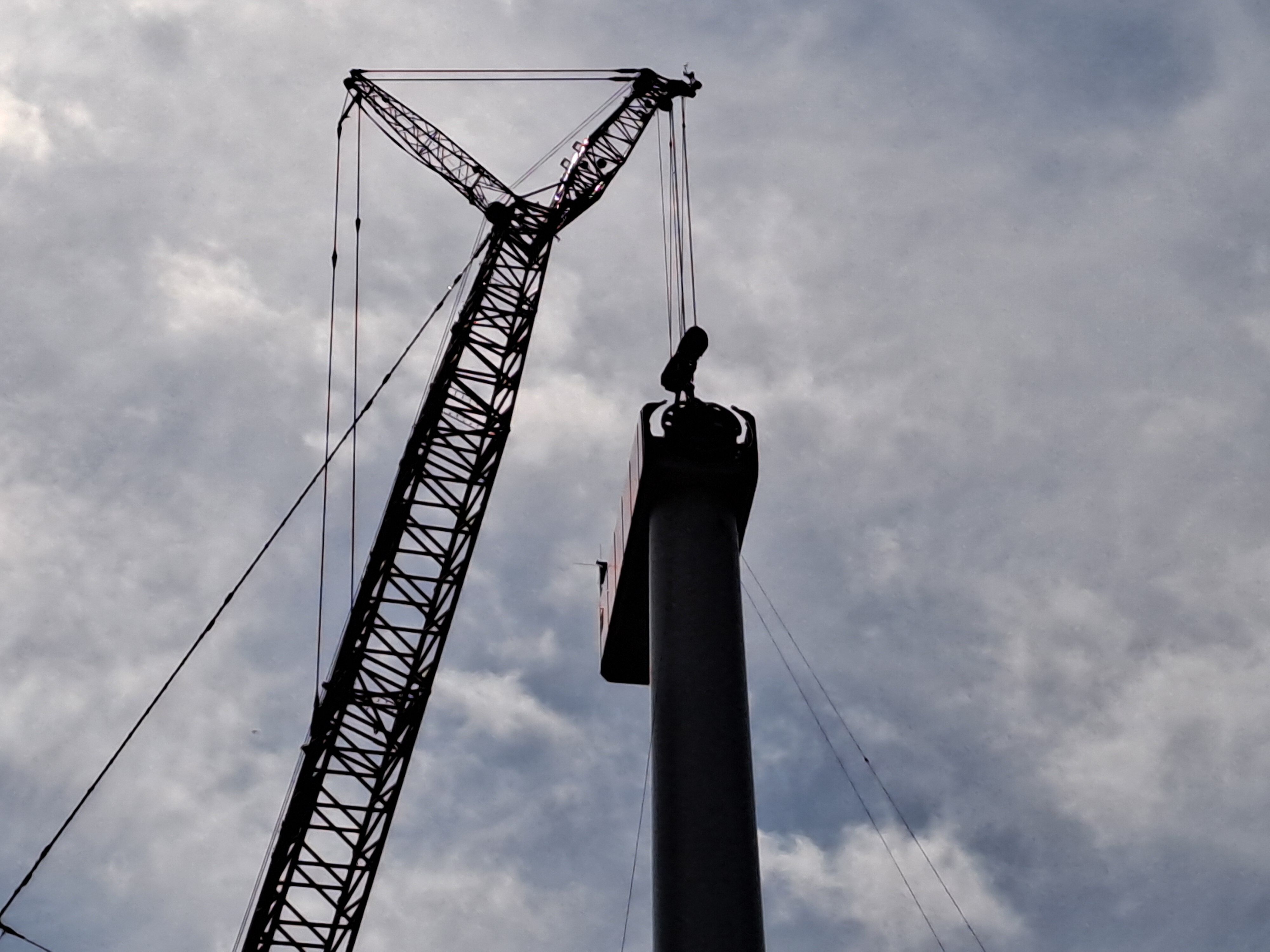

erst jetzt kommen Generator und Getriebe ins Maschinenhaus

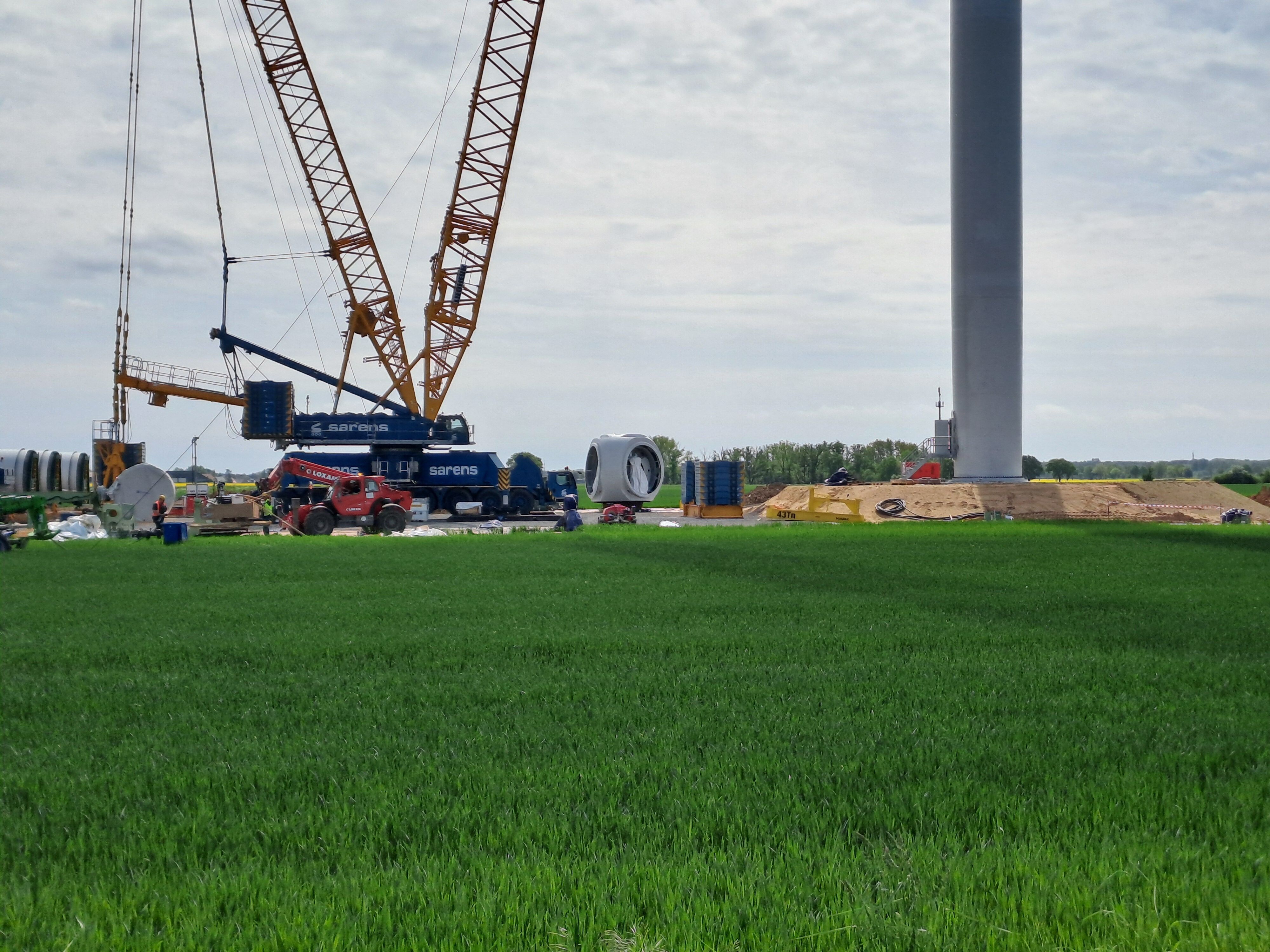

20250503

133532

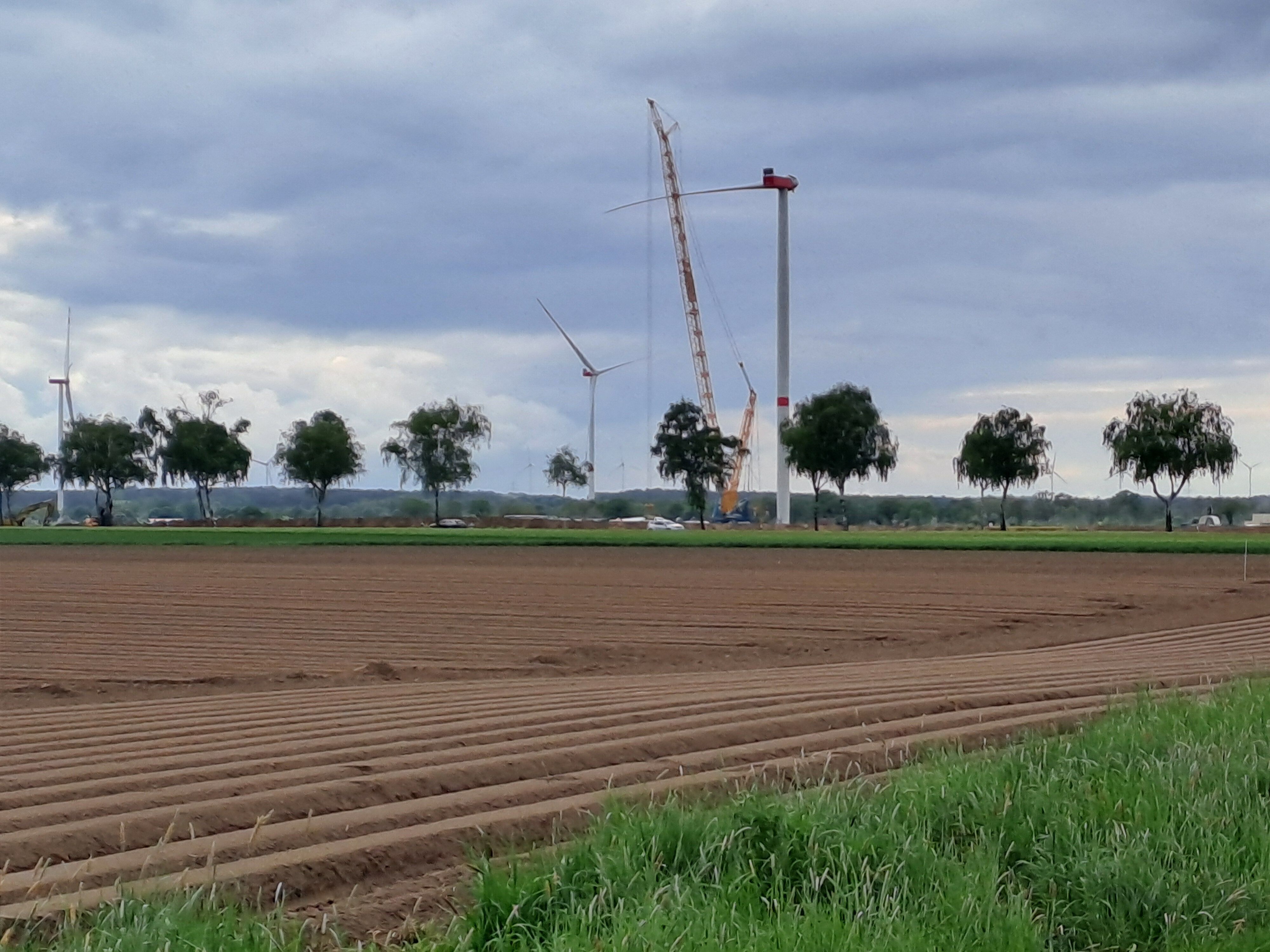

20250505 155301
WEA6 von Brase aus gesehen

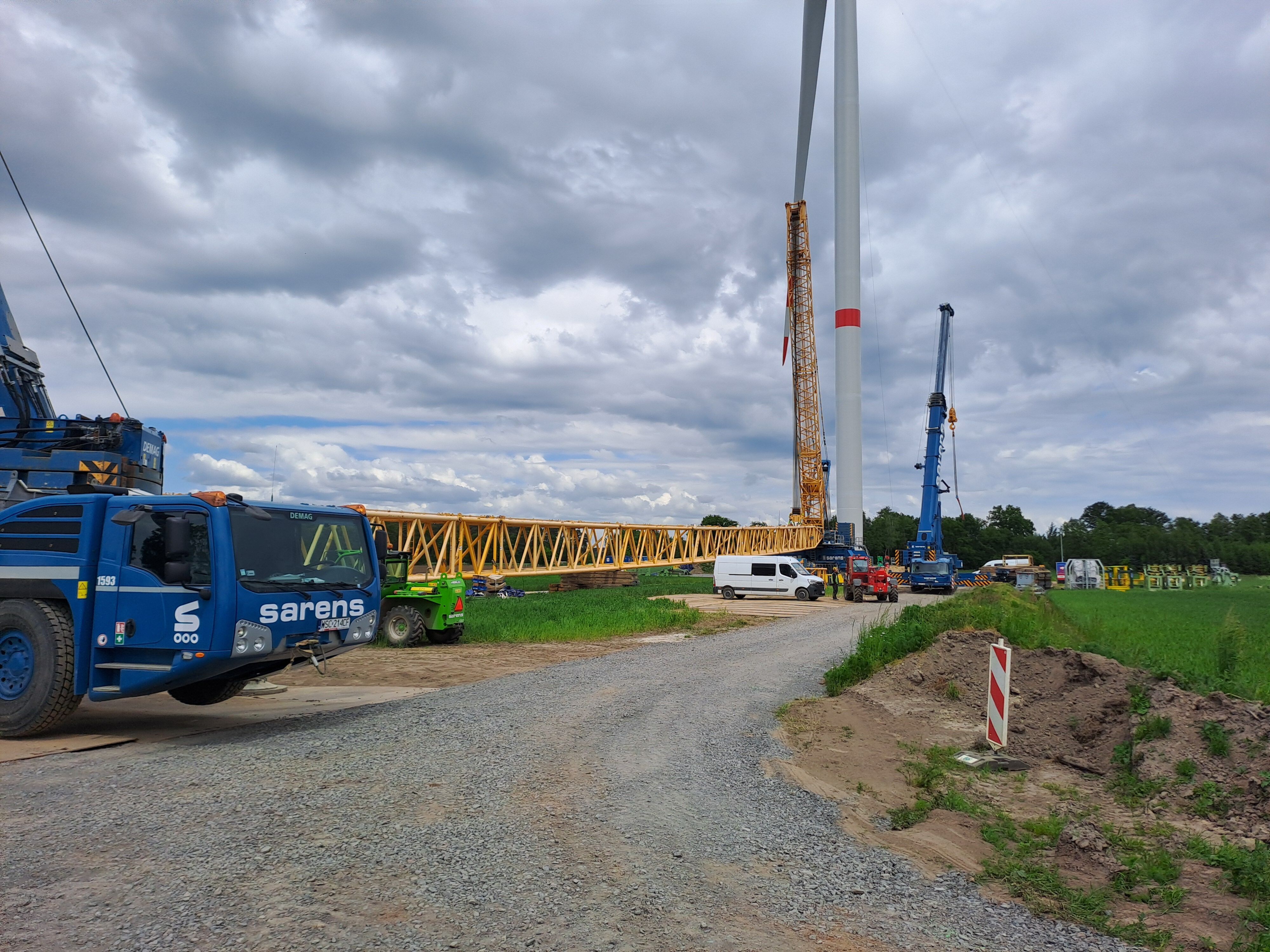

20250517 132046
auch (unsere) WEA3 ist fertig

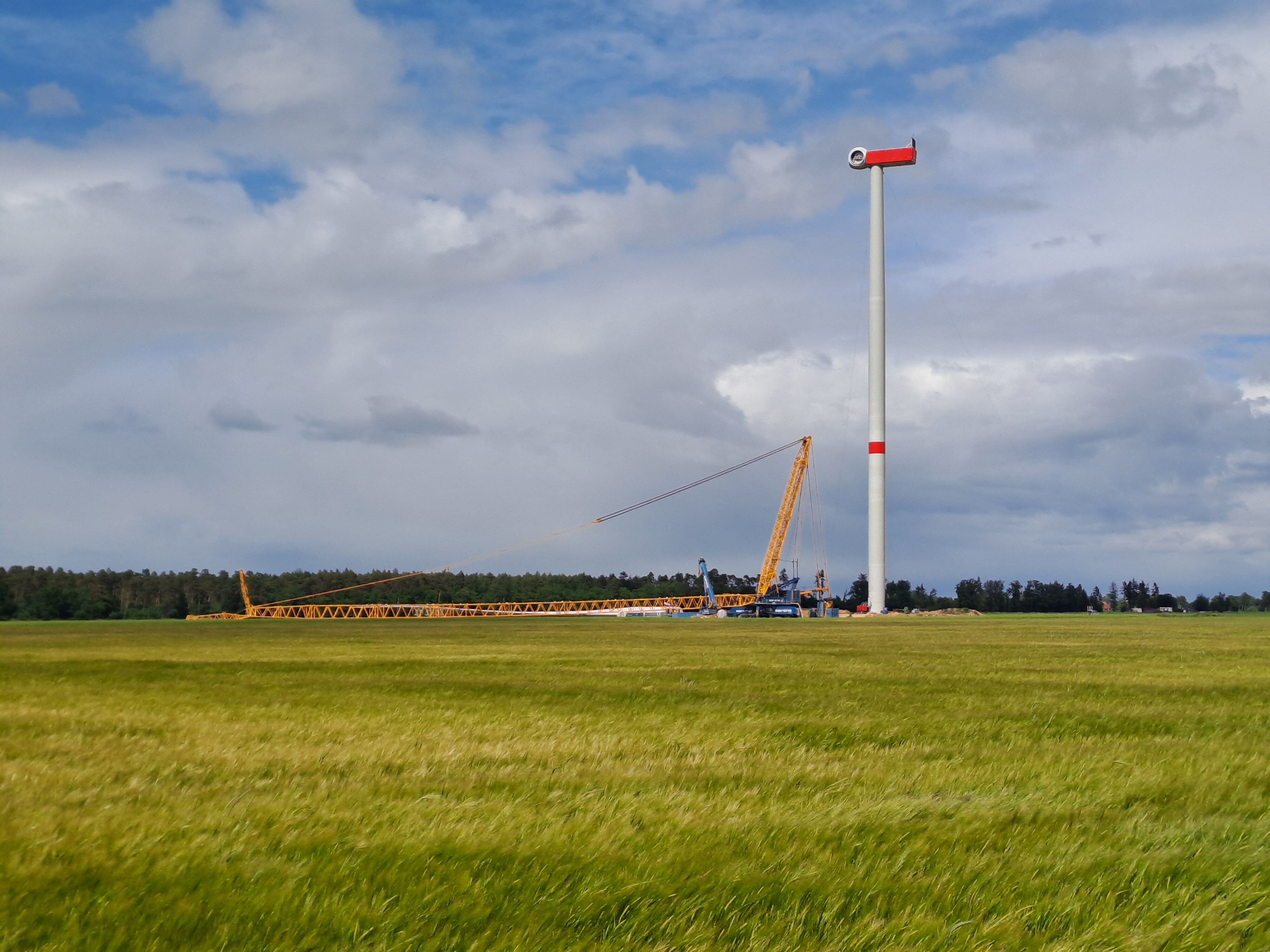

20250522 152348
Pause bei WEA5
zu viel Wind

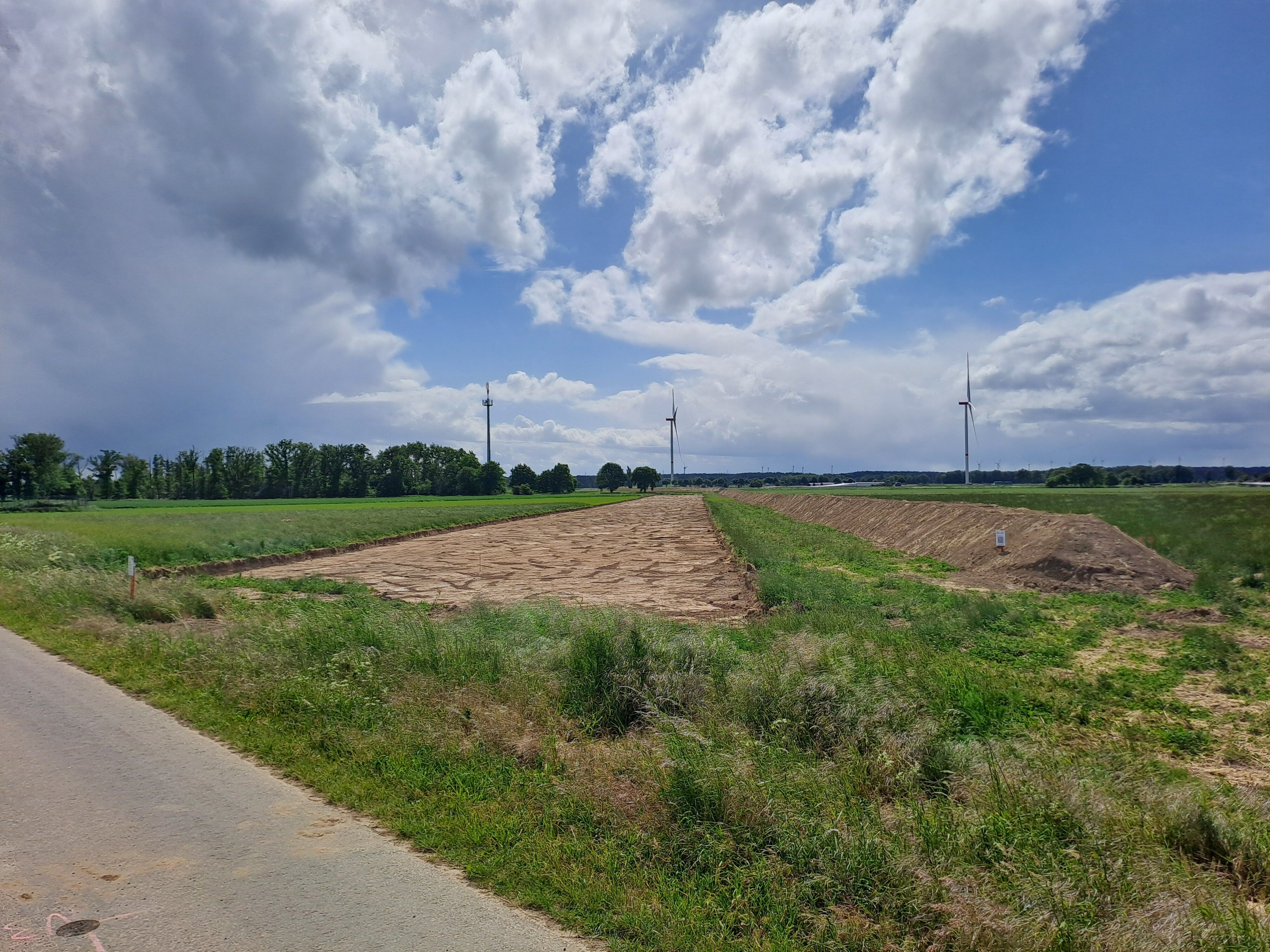

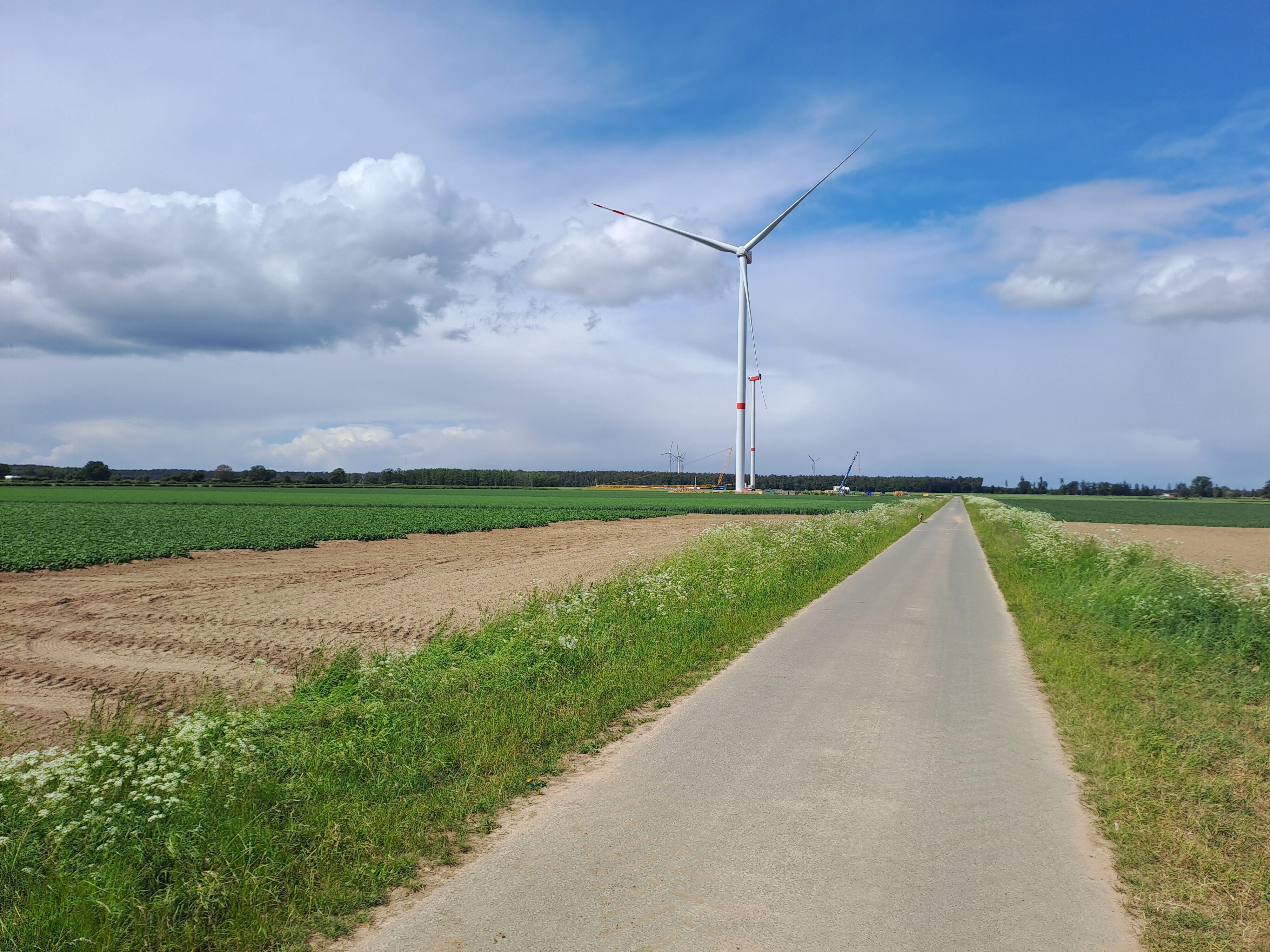

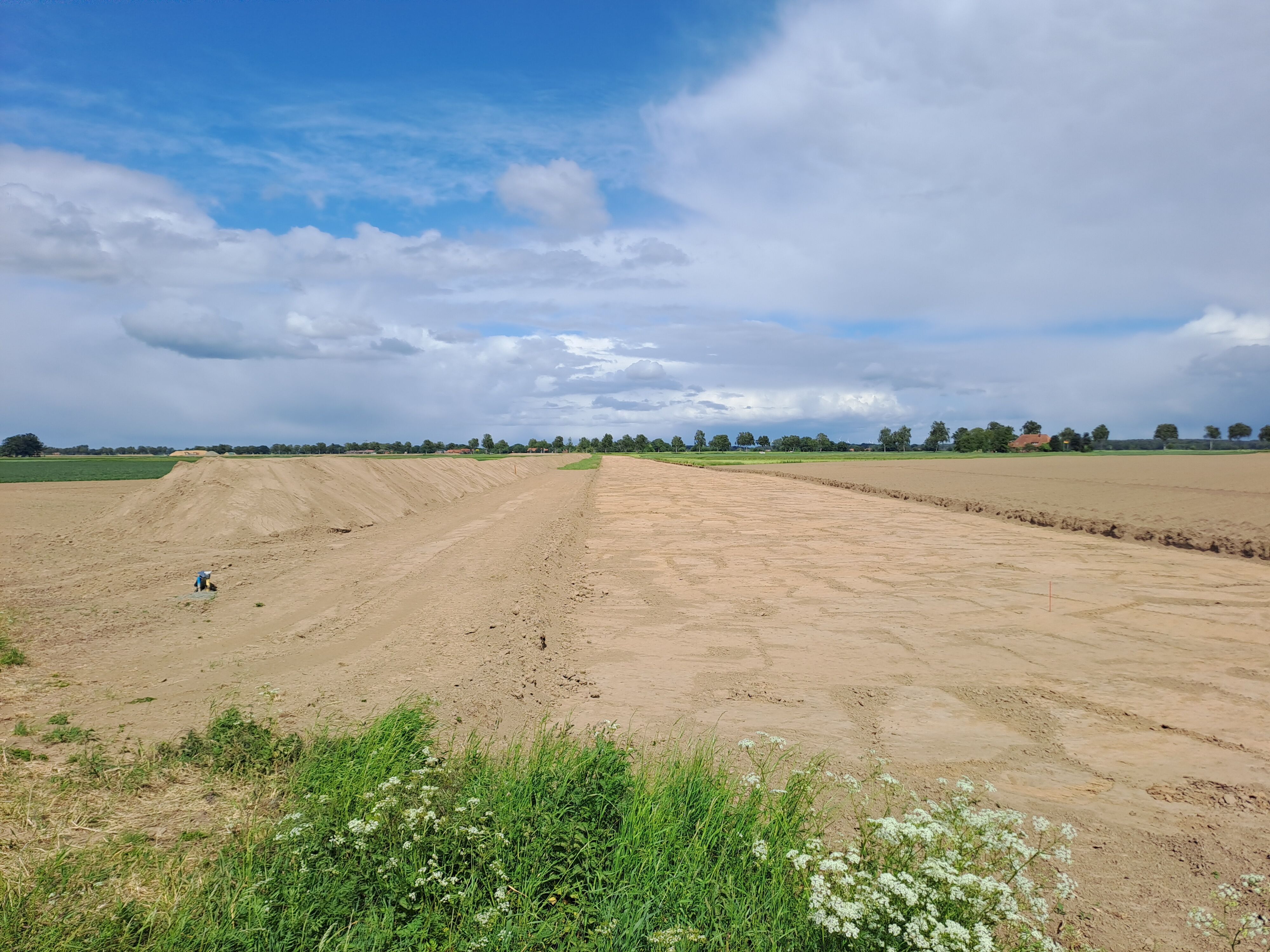

20250522 152909
SuedLink hat den Mutterboden abgetragen
